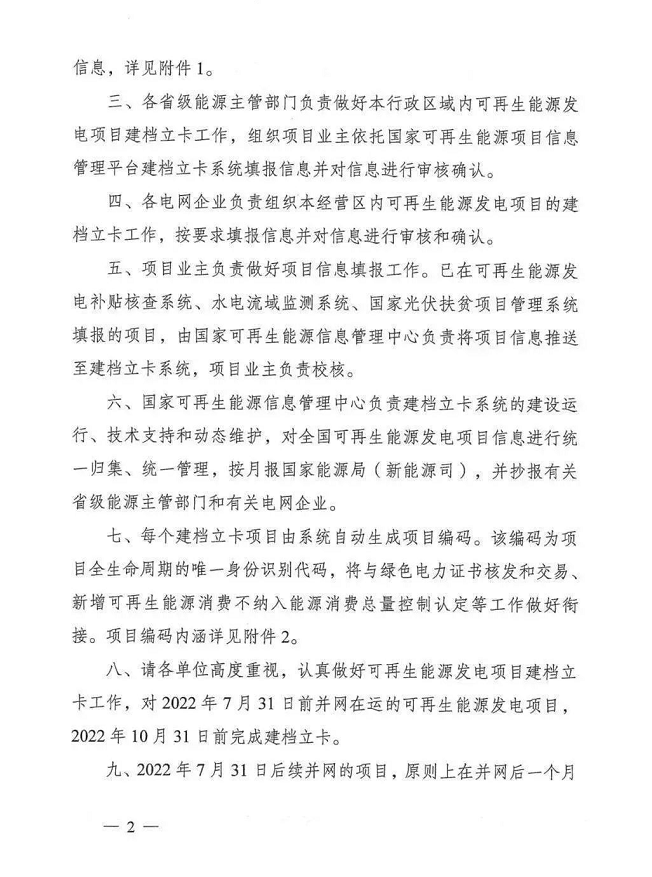

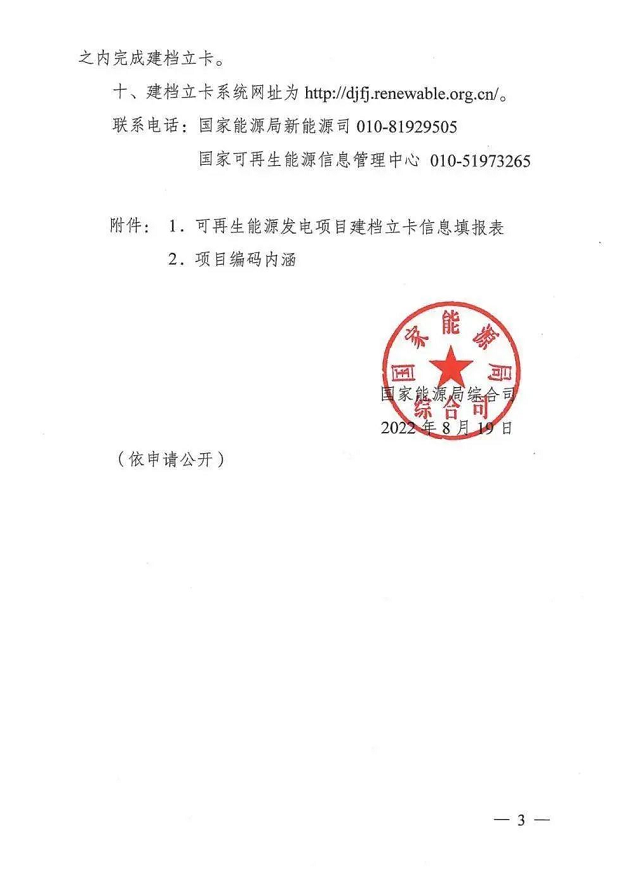

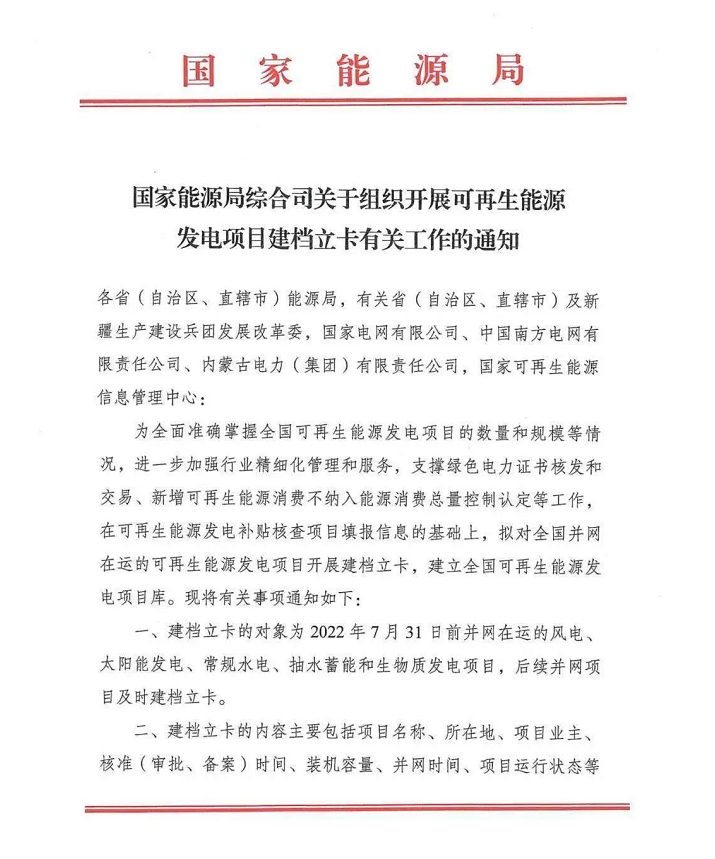

10月21日,國家能源局綜合司關于組織開展可再生能源發電項目建檔立卡有關工作的通知,通知指出,對2022年7月31日前并網在運的可再生能源發電項目,2022年10月31日前完成建檔立卡。2022年7月31日后續并網的項目,原則上在并網后一個月之內完成建檔立卡。
