CSPPLAZA光熱發電網訊:中廣核德令哈50MW槽式光熱電站的建設工作正在穩步推進,據最新消息,該項目常規島的主體結構已經基本完成,儲熱島的基礎施工正在進行,但太陽島的施工尚未正式開始。
常規島的EPC中標方西北電力設計院在2015年的8月份陸續安排進場施工,常規島項目部由西北電力建設工程有限公司組建,分別由西北電力建設第四工程有限公司和西北電力建設第三工程有限公司承擔常規島的土建和安裝任務。至今項目部已在場施工近一年,常規島方面后續的主要工作為安裝汽輪機等各種設備。
儲熱島方面,中標方山東三維石化工程股份有限公司在今年的3月1日與中廣核方面簽署了儲熱島的EPC合同,此后在3月份很快便進場施工,至今已完成了一部分的儲熱島的基礎建設工作。

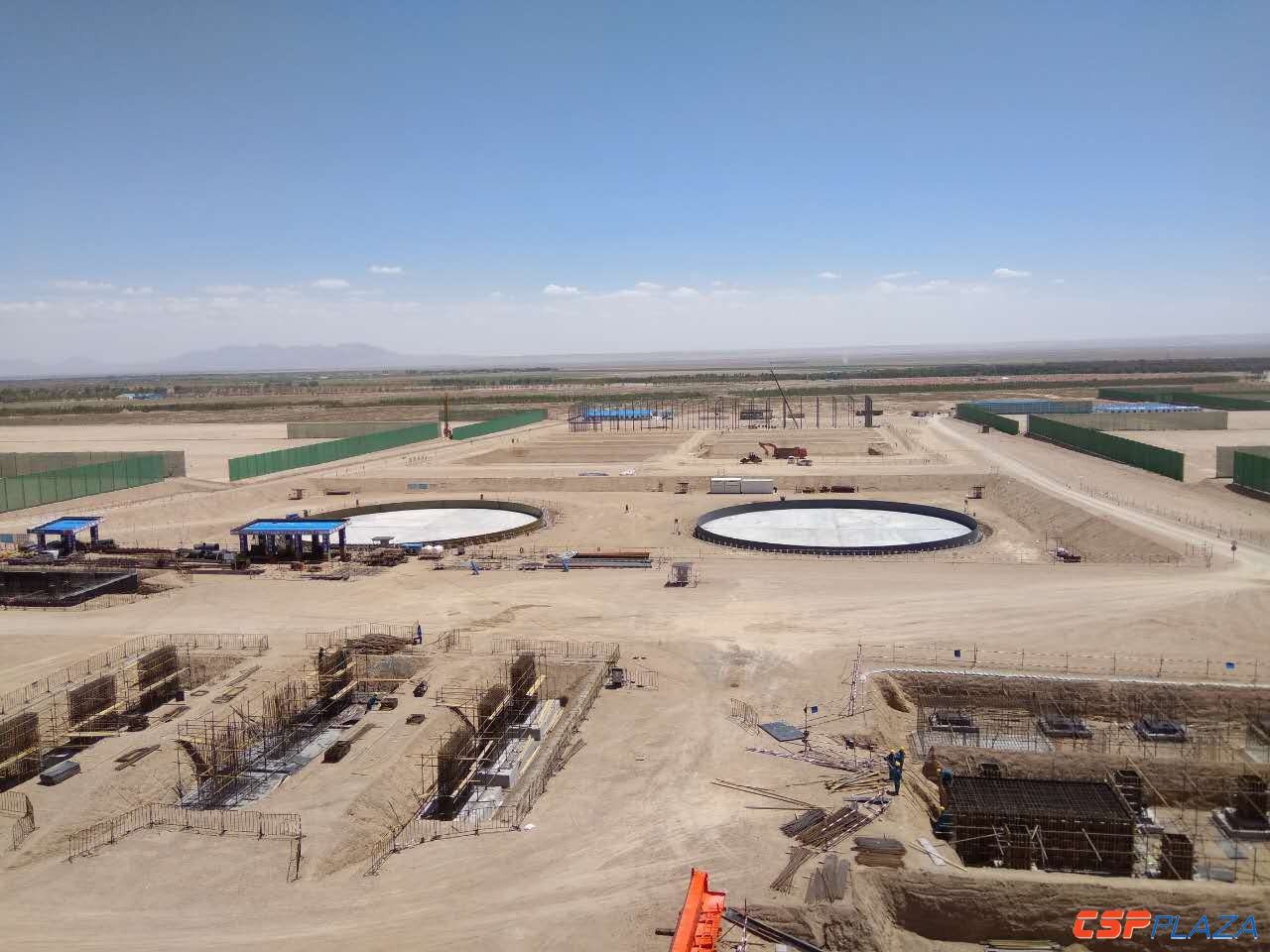

圖:儲熱島基礎在建
太陽島方面,北京首航艾啟威節能技術股份有限公司與山東電力建設第二工程公司組成的聯合體在今年的4月6日確定中標太陽島EPC,但因各方面原因,至今雙方尚未簽訂EPC合同,太陽島的施工也未正式展開。但據了解,該EPC合同有望在下周即完成簽署,隨后太陽島的建設工作將可全面展開。
當前,光熱示范項目電價仍未能落地,但該項目作為我國首個大規模商業化光熱發電項目仍在穩步推進,因EPC的合同約定工期較為緊張,各EPC方在簽訂合同后均迅速展開工作,以期實現在2017年年底前建成并投運該項目的目標。
