2022年11月30日,上海電氣總承包建設的迪拜700兆瓦光熱和250兆瓦光伏太陽能電站項目槽式1號機組順利實現并網發電。
這標志著迪拜700兆瓦光熱和250兆瓦光伏太陽能電站項目的又一里程碑節點順利完成。該項目是目前世界上裝機容量最大、投資規模最大、熔鹽儲熱規模最大的光熱項目,是全球迄今為止最大的太陽能發電項目。
跨度四年,荒漠起繁華,CSPPLAZA梳理了該項目截至目前建設歷程中的重要節點。

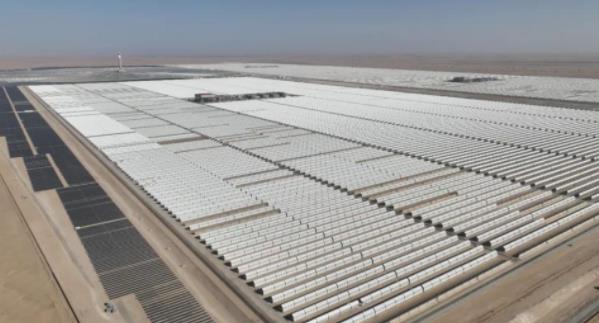

2018年10月,迪拜光熱項目開啟了場平工作。為保護生態環境,在前期的工作中,不僅需要將各種野生動物安全轉移,還需要安全轉移項目建設地附近的樹木,為次還為每一棵樹修了專門的道路。經過相關部分的批準后,項目正式開始施工。在此基礎上,項目僅一年多時間便完成約800萬立方米的沙土轉移量和9平方公里的場地平整量,為后續的施工建設奠定了扎實的基礎。
2019年11月,迪拜光熱項目完成了光熱鏡場第1000根立柱插樁及澆灌混凝土的工作;定日鏡安裝車間自動生產線設備安裝、基本調試已經完成,第一片定日鏡也已組裝完成;12月底前,完成了定日鏡自動生產線現場調試、驗收以及正式投產工作,并開始定日鏡上部安裝工作,為下一步的儲罐安裝等工作按下快進鍵。

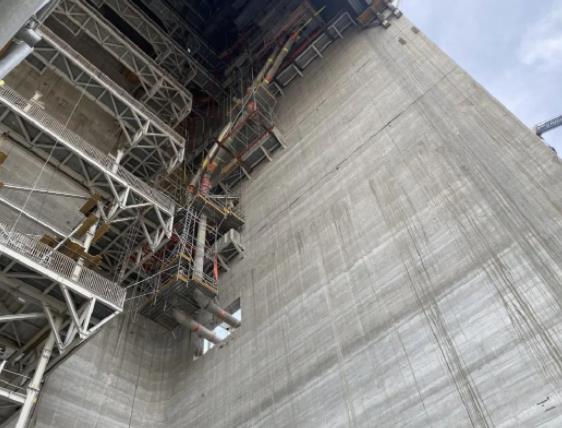

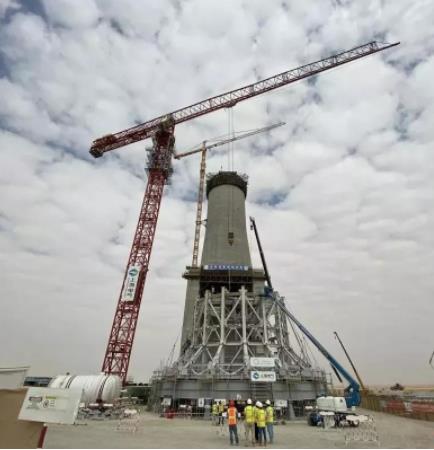

2019年12月2日,上海電氣迪拜700MW光熱+250MW光伏(Noor Energy1號)混合電站項目也迎來了重要節點,其標志性建筑——集熱塔已達110米,次月結構封頂,塔式部分完成標志性工程。該塔土建結構為220米,加上集熱器,總高度為260米。100MW塔式太陽能熱發電是該工程項目的核心,建成將創造應用技術先進、集熱塔高度高等多個世界之最。

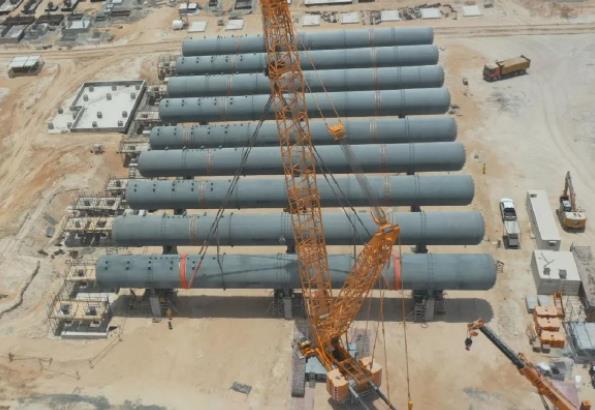

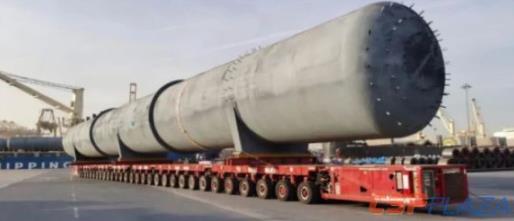

2020年3月27日,槽式PT1區域首臺溢流罐順利吊裝就位,計劃布置9臺。作為導熱油系統中重要的容器儲存設備,單臺溢流罐長52米,凈重200多噸,是目前項目最大的單體運輸件。

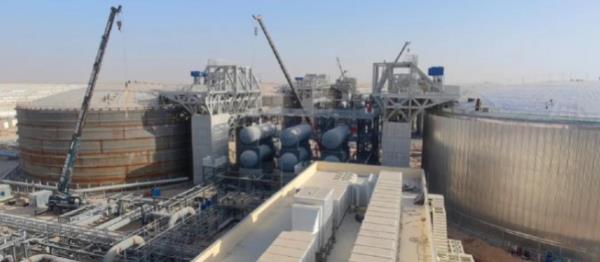

2020年4月,迪拜光熱項目順利完成儲罐模塊化整體吊裝作業,標志著項目的傳儲熱島部分完成一大進展。

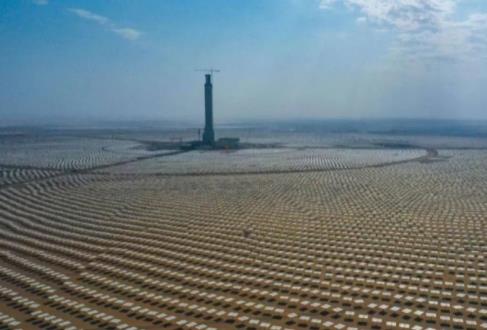

2021年2月26日,迪拜700兆瓦光熱+250兆瓦光伏太陽能電站項目塔式機組6萬面定日鏡安裝完成,標志著鏡場安裝工作進入了收尾階段。
2021年5月9日,迪拜光熱項目槽式2號機組首臺熔鹽儲罐注水試驗順利通過;塔式部分集熱塔內部管道安裝完成。標志著槽式后續熔鹽系統的前期工作完成,塔式發電機組管道安裝工作取得階段性勝利。
2021年6月7日,迪拜光熱項目槽式2號機組汽輪機高中壓缸順利就位;槽式3號機組9臺溢流罐吊裝工作順利完成,為后續施工創造有利條件。
2021年9月4日,迪拜700兆瓦光熱和250兆瓦光伏太陽能電站項目塔式機組化鹽工作順利開始,為熔鹽系統投用打下堅實基礎。
2021年9月5日,該項目槽式1號機組主電氣樓分散控制系統上電一次成功,主電源柜、通訊機柜、控制機柜等所有機柜各項技術指標均符合要求,為后續調試工作開展打下良好基礎。
2021年9月28日,迪拜700兆瓦光熱和250兆瓦光伏太陽能電站項目塔式機組400千伏變電站首次電網倒送電一次成功,各項參數均顯示正常,所有受電設備運行良好,為后續塔式機組水循環調試、槽式機組注油等節點奠定堅實基礎。

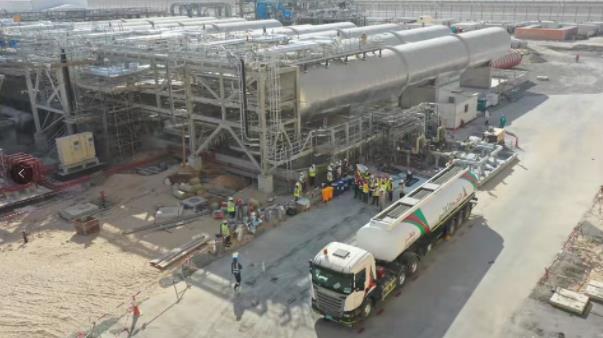

2021年11月18日,迪拜光熱項目槽式光熱發電1號機組400千伏倒送電一次成功;11月24日該機組導熱油第一階段注油正式啟動。
2022年3月28日,迪拜光熱電廠項目PT2區塊主體鋼結構封頂完成。
2022年10月,迪拜光熱項目塔式機組蒸汽發生系統注鹽、疏鹽調試工作完成,為后續系統產汽奠定了堅實基礎;槽式1號機組廠用光伏4號區順利并網。蒸汽發生系統出蒸汽、空冷島熱態沖洗工作正在進行。
2022年11月29日,迪拜700兆瓦光熱和250兆瓦光伏太陽能電站項目槽式1號機組順利實現并網發電。
迪拜700兆瓦光熱和250兆瓦光伏太陽能電站項目采用全球領先的“塔式+槽式”集中式光熱發電技術,光熱部分合計發電容量達700MW,其配置包括1x100MW塔式熔鹽儲熱發電機組和3x200MW槽式熔鹽儲熱發電機組,塔式機組配置15小時儲熱系統,每臺槽式機組配置13.5小時儲熱系統;其中槽式機組傳熱介質采用導熱油,并通過油鹽換熱器進行熔鹽儲熱。
