據上海電氣電站集團消息,當?shù)貢r(shí)間7月17日,迪拜700兆瓦光熱和250兆瓦光伏太陽能電站項目槽式光熱發電1號機組順利完成主蒸汽管道、低溫再熱蒸汽管道、高溫再熱蒸汽管道吹掃工作,為后續安裝、調試及并網發電任務奠定堅實基礎。
根據施工計劃,導熱油系統調試完畢、蒸汽發生器產生蒸汽后才可進行蒸汽管道吹掃工作。為推進項目進度,蒸汽管道系統完成酸洗后,項目部立即組織各部門及施工單位制定吹掃方案,將蒸汽管道吹掃工作提前進行,與導熱油系統調試窗口時間并行,并采用壓縮空氣吹掃的方案進行。
吹掃方案確定后,各方積極響應,迅速完成臨時管道材料搜集和安裝、空壓機租賃就位、臨吹門安裝調試和吹掃臨時分散式控制系統畫面投用等工作。7月6日下午,蒸汽管道系統吹掃工作正式開始,經過11天連續作業,吹掃工作順利完成。截至7月17日10時15分,該機組已連續完成兩次打靶,在業主及各方代表見證下,顯微鏡觀察靶板合格,標志本次吹掃工作圓滿完成。
項目部表示,所有項目成員會凝心聚力、再接再厲,克服一切困難,保證完成并網發電目標。

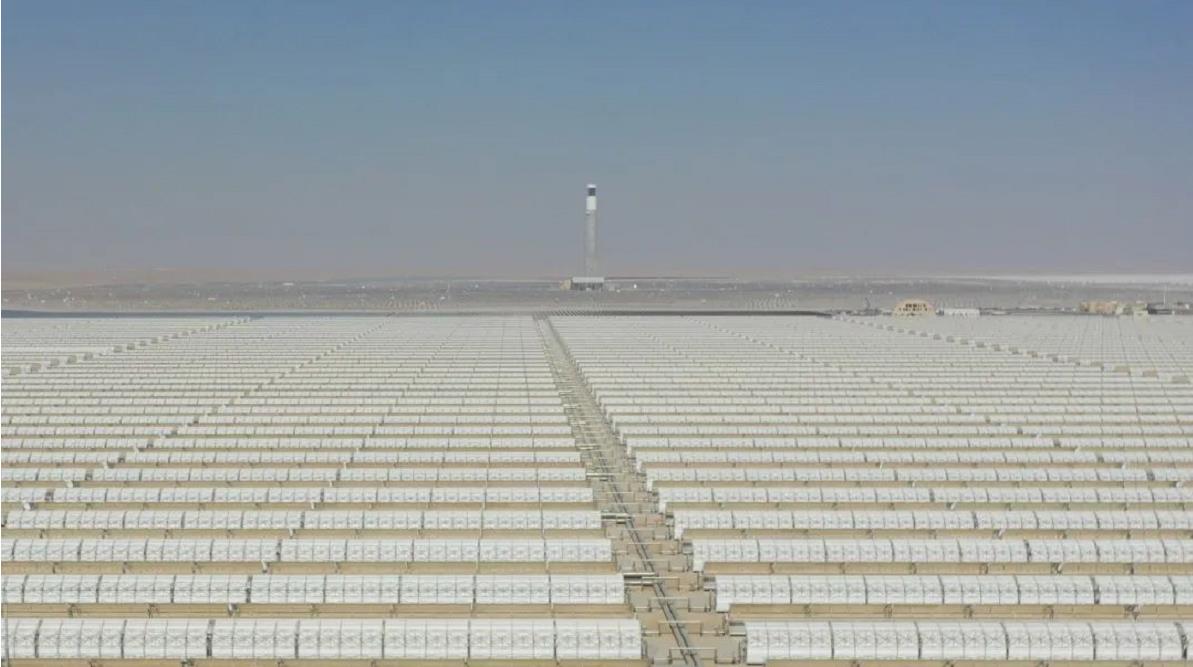

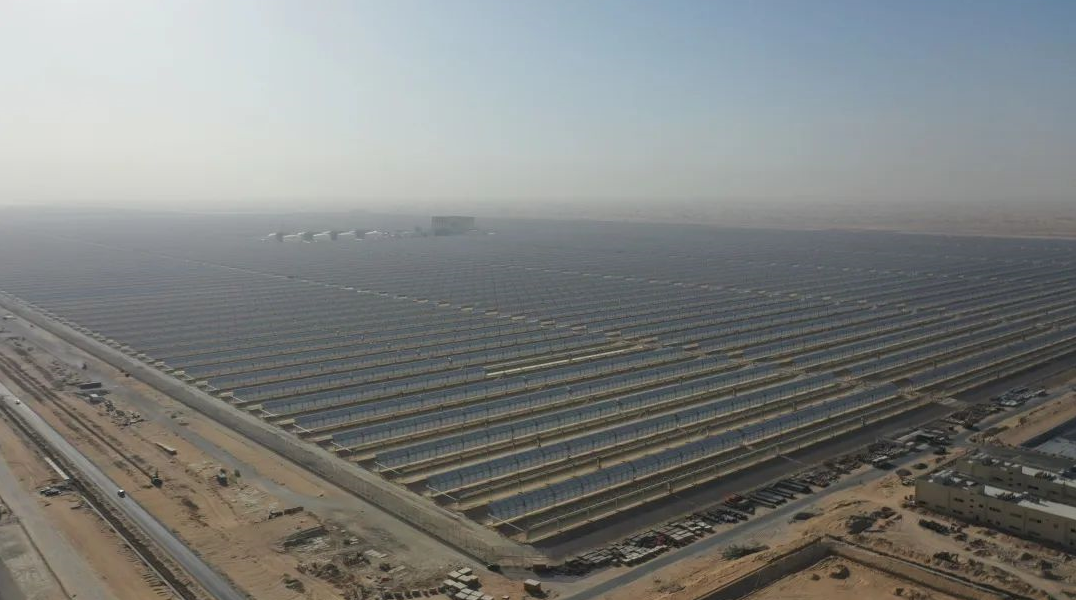

迪拜950MW光伏光熱發電項目采用全球領先的“塔式+槽式”集中式光熱發電技術,其配置包括1x100MW塔式熔鹽儲熱發電機組和3x200MW槽式熔鹽儲熱發電機組,塔式機組配置15小時儲熱系統,每臺槽式機組配置13.5小時儲熱系統,光熱部分合計發電容量達700MW。
該項目是全球迄今為止最大的太陽能發電項目。由迪拜電力水務局DEWA、中國絲路基金、沙特國際電力和水務集團聯合投資,是我國“一帶一路”的國家重點工程項目,也是中東市場的標志性項目。
延伸閱讀:蒸汽管道吹掃是指蒸汽管道在焊接、試壓、試漏后,將管道內的雜質、灰塵等吹除,起到清潔管道作用,是熱態調試前最后一項工作。
