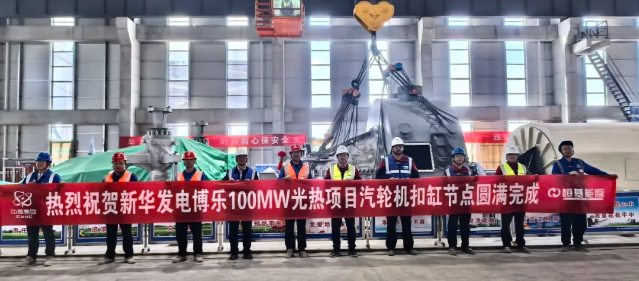

在新疆博州廣袤的戈壁灘上,一座新能源標桿工程迎來關鍵突破。2025年4月19日,由CSPPLAZA平臺會員單位——恒基能脈新能源科技有限公司(簡稱“恒基能脈”)與甘肅省安裝建設集團有限公司(簡稱“甘肅安裝集團”)聯合PC總承包的新華水力發電有限公司博州10萬千瓦儲熱型光熱配建90萬千瓦新能源項目(簡稱“博州項目”)順利完成汽輪機扣缸作業,標志著這一重大工程向全面投運再次邁出堅實一步。
作為項目關鍵設備供應商與服務方,面對汽輪機設備交付周期緊張、現場安裝調試復雜等挑戰,恒基能脈與東方電氣集團東方汽輪機有限公司緊密協作,以高效的組織能力和技術執行力,確保了這一關鍵節點的順利完成。
恒基能脈博州項目經理王成磊表示,為確保核心設備按期交付,恒基能脈實施了全流程精準管控:
1、供應鏈保障方面,由公司高管親自掛帥,組建專項工作組,多次赴東方汽輪機德陽生產基地協調排產計劃,成功壓縮設備制造周期;

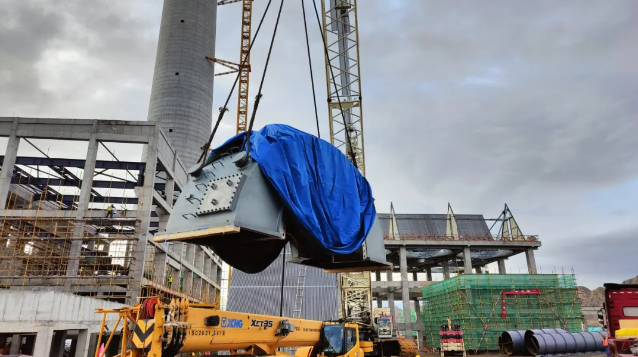

2、物流運輸環節創新采用"雙預案+專車押運"模式,通過提前規劃備用路線、實時GPS追蹤等措施,克服3000公里長途運輸挑戰,確保設備安全準時抵達;
3、現場管理上針對極端天氣頻發和復雜的現場作業環境,恒基能脈積極協同甘肅安裝集團,創新實施“動態卸貨管理機制”,實現現場卸貨驗收“零延誤”;
4、在設備安裝調試關鍵階段,恒基能脈協調東方汽輪機有限公司組建資深工程師團隊常駐現場,建立"7×24小時技術響應"機制,為汽輪機扣缸作業提供全程技術護航。
此次汽輪機扣缸節點的順利完成,為博州項目光熱電站后續鏡場安裝、儲熱系統調試贏得了寶貴的時間,奠定了項目按期投運的堅實基礎,也為后續重大項目實施積累了寶貴經驗。展望未來,恒基能脈將繼續秉持“保節點、保質量、保進度”的原則,進一步深化與各方合作伙伴的緊密協作,全力推進項目后續建設,為推動我國新能源產業蓬勃發展貢獻力量。
