據博爾塔拉融媒體中心消息,進入5月,“追光逐日”的博州10萬千瓦儲熱型光熱配建90萬千瓦新能源項目緊張有序施工。
該項目屬于自治區2022年第二批市場化并網新能源項目,主要建設任務為10萬千瓦熔鹽塔式光熱儲能電站、90萬千瓦集中光伏電站及相關附屬設施,總裝機100萬千瓦,總投資62億元。

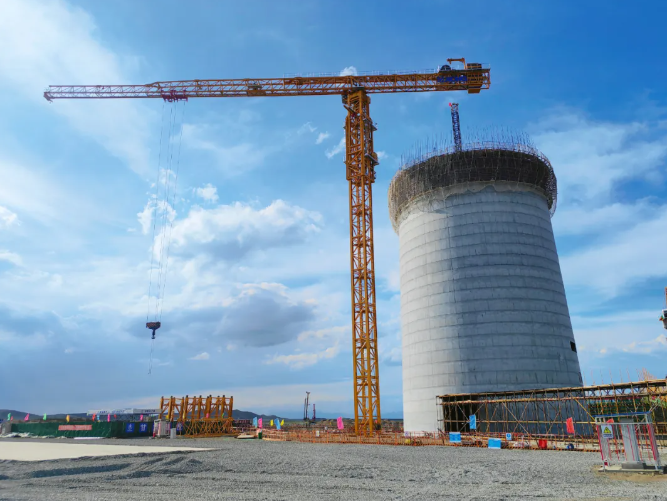

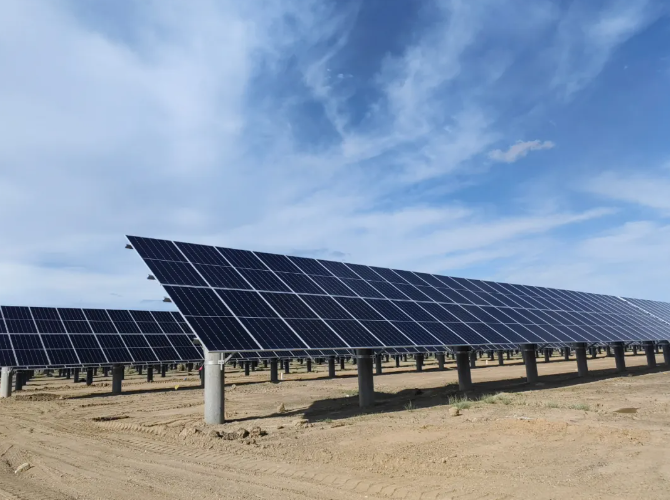

5月7日,記者走進項目建設區域,首先看到的是一排排光伏板。一大片光伏板的西側是10萬千瓦儲熱型光熱項目現場,由新華博泰(博樂)電力投資有限公司負責開發。目前,吸熱塔已建近40米高,主廠房、汽輪發電機基礎的澆筑等工作有序推進當中。
項目技術負責人周佩說:“吸熱塔要建近180米高,每天升高1米多,定日鏡樁的安裝也在有序施工。”
光熱發電采用塔式聚光發電技術路線,儲熱時長為8小時。即將安裝并發揮作用的定日鏡很神奇,能像向日葵一樣追太陽。它的原理是將太陽光反射到吸熱塔上,通過塔內熔鹽儲存熱量,產生高溫高壓蒸汽推動汽輪機發電。
“光熱儲能發電項目節能又環保,不僅生產綠電,所需的熔鹽將從外地購置,買來一批就可以循環利用,基本沒有損耗,零排放?!敝芘逭f。

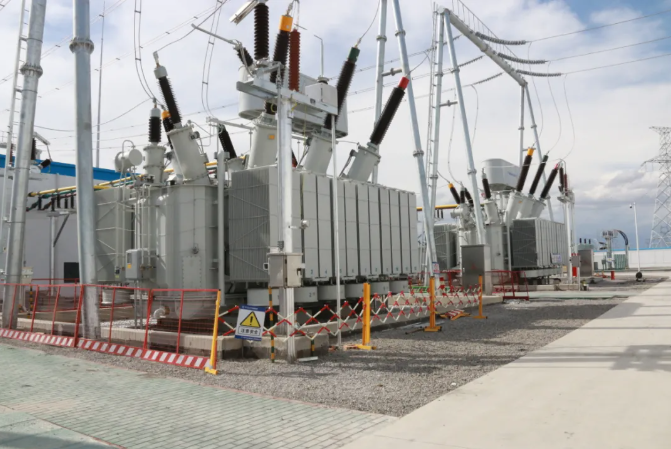

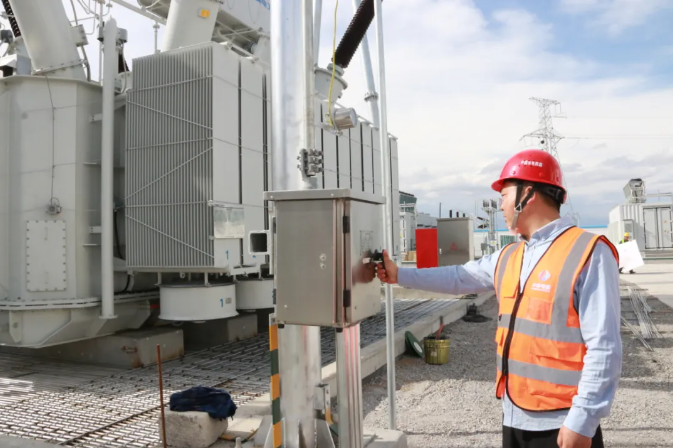

走出儲熱型光熱項目現場,穿過一大片排成行、連成片的光伏板,就到了新華博樂南光伏匯集站。中國水利水電第四工程局有限公司博州三標段的現場負責人劉軍說:“目前已基本完成匯集站電氣設備安裝試驗調試。我們將繼續查漏補缺,完善基礎設施,全力推動項目建設‘加速度’,確保機組順利及時投運?!?/p>
該匯集站投用后,將和其他匯集站一起完成博州10萬千瓦儲熱型光熱配建90萬千瓦新能源項目的集電任務,并且將這些電力升壓送往電網,服務企業和居民。
博州10萬千瓦儲熱型光熱配建90萬千瓦新能源項目將從年底起按比例分批投運。全部投運后,每年的上網電量大概是在20.4億度,每年可以節約標準煤62萬噸,減少二氧化碳排放量在169萬噸左右。
國網博爾塔拉供電公司電力調度控制中心方式計劃室主管李娟說:“在光伏電站側配置儲熱型光熱系統,可利用儲熱型光熱系統削峰填谷及參與地區電網調頻、調峰等功能,提升博州電網接納清潔能源的能力。”
此外,據CSPPLAZA平臺會員單位——甘肅省安裝建設集團有限公司消息,本工程吸熱塔轉換層平臺高度178m,吸熱器中心標高200m,吸熱塔總高度(塔頂檢修吊車頂)223m,光靶中心標高155m。吸熱塔筒壁施工采用翻模工藝。為了確保吸熱塔筒壁的順利澆筑,項目部科學謀劃,精心組織,在吸熱塔筒壁施工前期,根據吸熱塔筒壁高度設計澆筑板數,利用計算軟件一次性精確計算出每板澆筑的混凝土方量,不但減少了混凝土損耗,同時還減少了補方次數,提高了澆筑效率。
“五一”假期,項目部全體管理人員及450多名工人堅守施工現場,全力沖刺項目建設的節點目標。當前,項目已完成主廠房基礎施工、汽輪機下部結構澆筑、廠前區主體施工,完成定日鏡樁栽樁1200根,正在進行裝飾裝修及室外工程施工。
據此前報道,CSPPLAZA平臺會員單位——甘肅省安裝建設集團有限公司與恒基能脈新能源科技有限公司(聯合體)中標光熱項目PC總承包服務。
