據甘肅省安裝建設集團有限公司消息,近期,安裝公司20余個項目有序推進復工復產工作,其中三峽恒基能脈瓜州70萬千瓦“光熱儲能+”項目及新疆博州10萬千瓦儲熱型光熱配建90萬千瓦新能源項目人員陸續到崗,進入緊張施工狀態,為加快重大項目建設,實現首季開門紅打好頭陣。
瓜州光熱項目

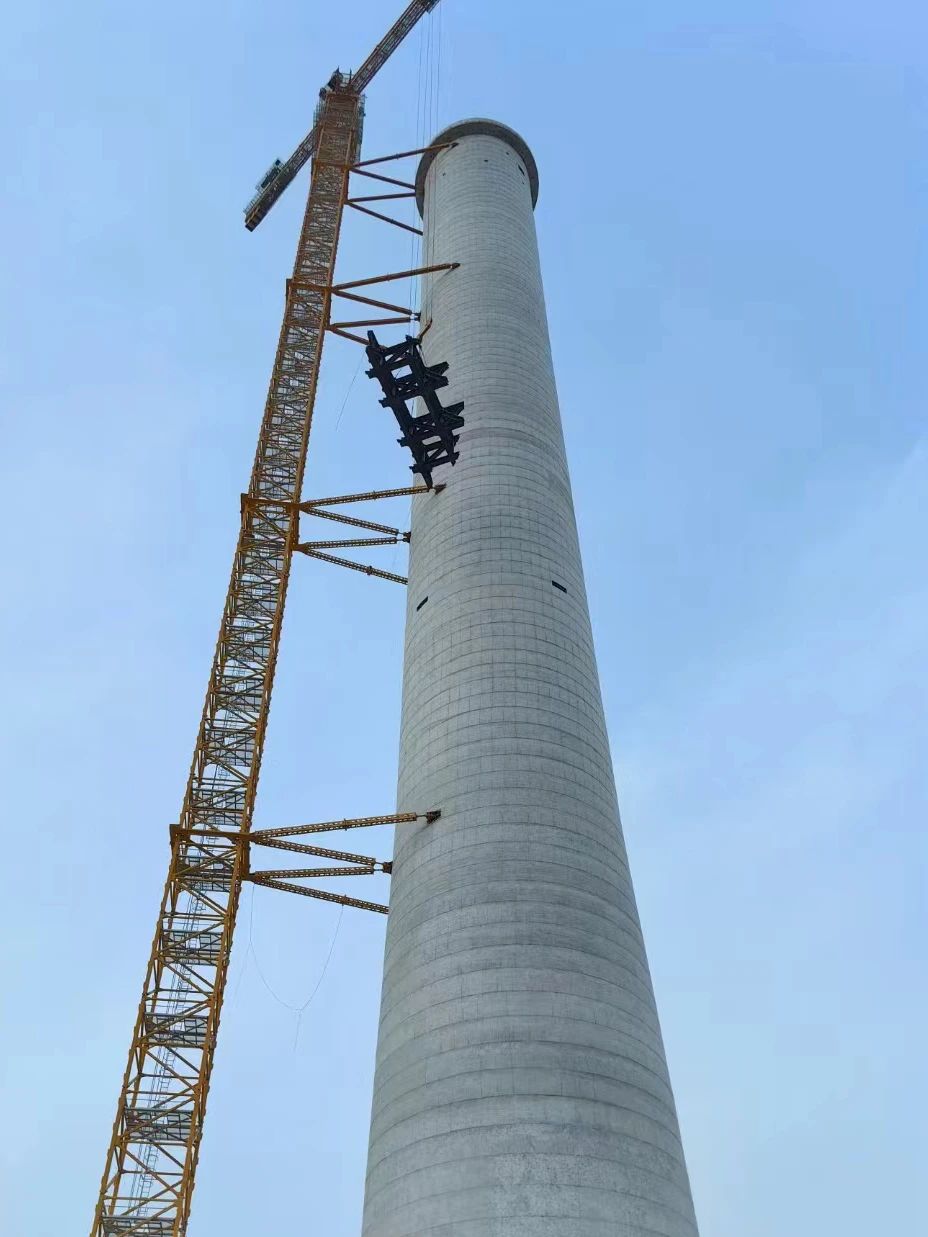

2月29日,安裝公司承建的全球首個“雙塔一機”儲熱型光熱發電項目三峽恒基能脈瓜州70萬千瓦“光熱儲能+”項目,完成西側吸熱塔第一榀轉換平臺橋架吊裝,標志著塔內橋架吊裝工作正式啟動。桁架最大跨度12.6米,重量達28.5噸,按照專項施工方案,項目施工中采用地面預拼裝及部分焊接、塔頂定位放線等一系列措施,有效解決該結構噸位大、跨度大、難運輸?shù)膯栴},為后期吸熱器安裝奠定了堅實的基礎。
復工后,項目部將安全生產工作放在首位,為盡早實現并網發電營造安全可靠的施工環境、辦公環境和生活環境。自正月初八以來,項目部組織開展安全生產教育培訓,對進場工人進行三級安全教育,嚴格要求每個細節和每道工序,進一步強化安全生產意識,上緊節后“安全弦”。同時,全面開展節后復工檢查,對發現的隱患進行了詳細記錄,建立隱患檔案,并制定了整改措施,確保檢查不留死角、整改不留后患,施工區域安全出口通暢,消防器材完備且在有效期內,照明設施運行正常。
博州光熱項目
3月5日,安裝公司承建的新疆博州10萬千瓦儲熱型光熱配建90萬千瓦新能源項目開啟吸熱塔基礎澆筑。本次施工預計澆筑混凝土3300立方米,計劃連續澆筑36小時。

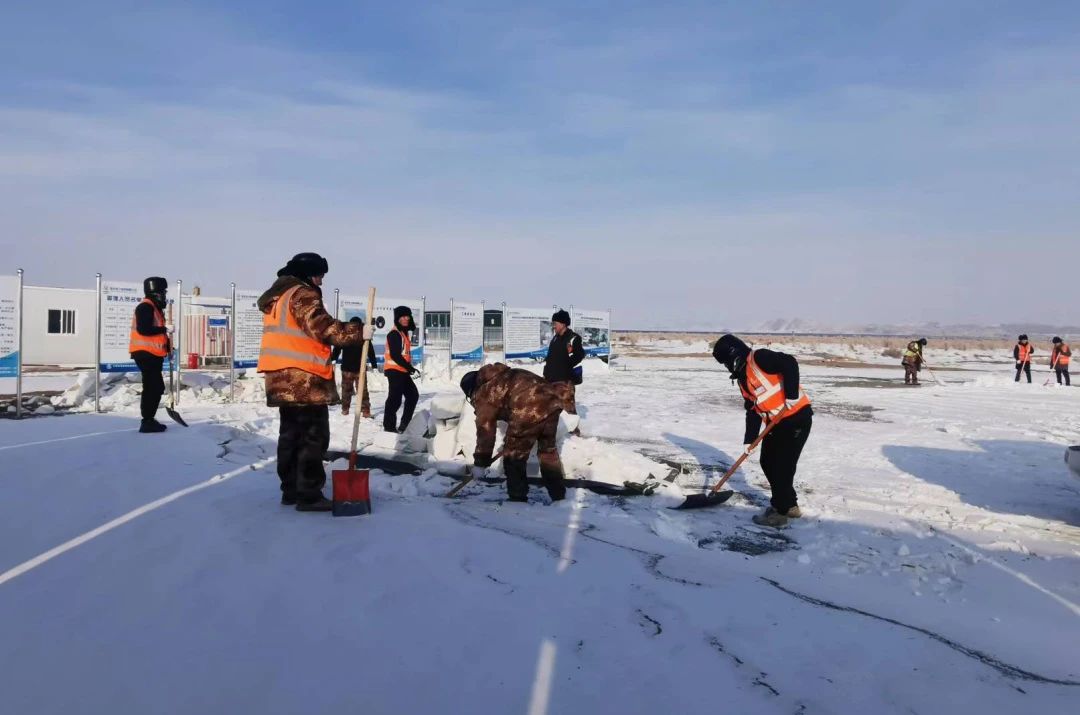

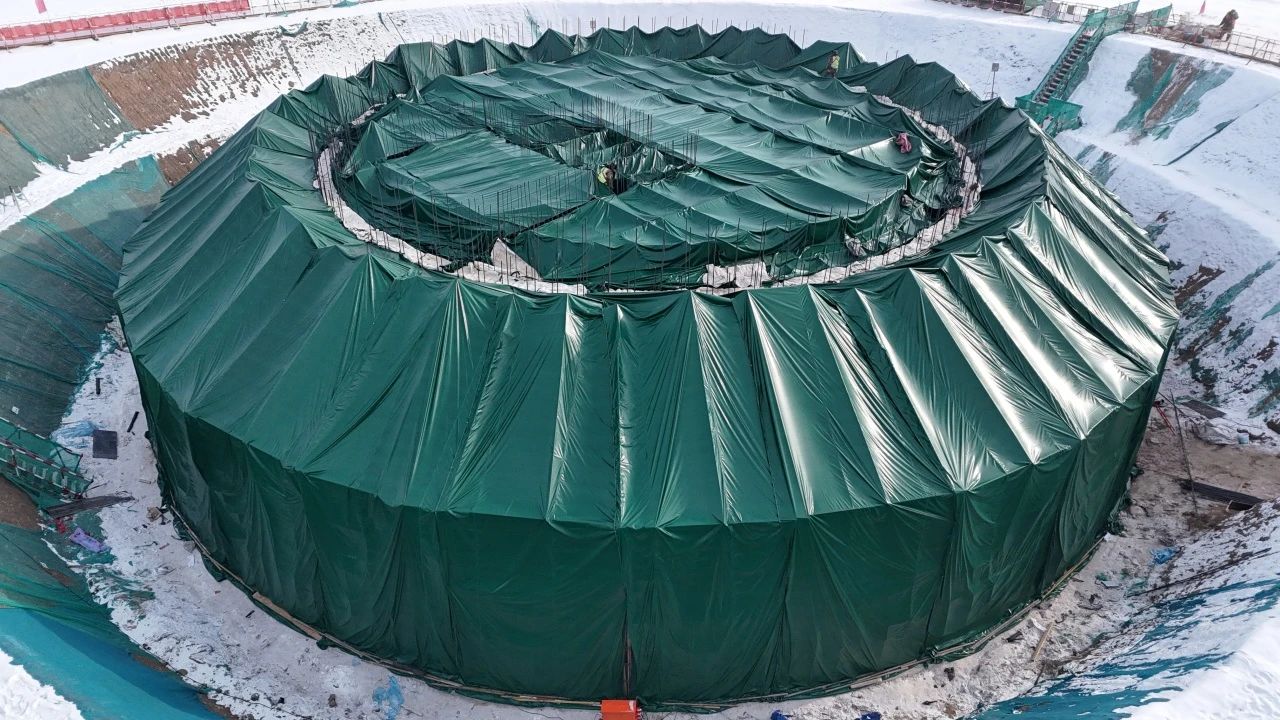

正月初八,項目人員陸續到崗,進行吸熱塔基礎澆筑前期準備工作。由于近期當?shù)靥鞖鈬?yán)寒,氣溫持續低于零度,達到適宜施工的溫度條件是當前面臨的最大挑戰。為此,項目部制定了詳細的施工方案,完成基礎施工保溫棚搭設,利用暖風機供熱,并采取一系列措施實時監控、動態調整混凝土養護溫度。
自復工以來,項目部嚴格落實現場外來務工人員排查登記,認真組織開展安全教育培訓,嚴格新進場人員管理,全面落實安全三級教育,對全體進場人員進行教育培訓,明確復工后的安全注意事項。同時對節后復工安全進行了排查,重點檢查了施工用電、臨邊防護、警示標示標牌、消防安全、深基坑、腳手架等內容。
目前,項目廠前區辦公樓、宿舍樓、地下車庫、食堂主體全部封頂,組裝車間完成墻面屋面彩鋼板及門窗安裝工作,主廠房完成廠房基礎及汽輪發電機基礎筏板的澆筑,吸熱塔基礎工程完成鋼筋模板驗收。
