CSPPLAZA光熱發電網報道:風光大基地建設是“十四五”新能源發展的重中之重。當下,以沙漠、戈壁、荒漠地區為重點的大型風光基地項目正在中國多地加快推進。
在此契機下,光熱發電憑借調峰電源和儲能的雙重功能贏得了規?;l(fā)展新機遇,包含光熱發電裝機近3GW的一批“光熱+”一體化基地項目正在快速推進建設。
依據最新的項目建設進度,CSPPLAZA預計,2024年將有如下12個總裝機超1GW的光熱發電項目有望并網投運。
表:2024年有望并網投運的光熱項目
1.玉門新奧70萬千瓦光熱儲能+光伏+風電示范項目

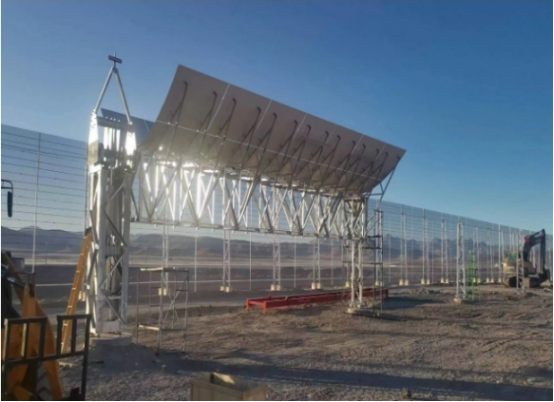

項目概況:由中核集團玉門新奧新能源有限公司投資建設。項目規劃總裝機容量70萬千瓦,包括10萬千瓦光熱儲能發電項目,40萬千瓦光伏發電項目,20萬千瓦風力發電項目。其中,10萬千瓦光熱儲能電站位于甘肅省玉門市花海鎮境內花海光電基地,采用熔鹽線性菲涅爾式光熱發電技術路線,集熱面積為130萬平方米,配置8小時熔鹽儲熱系統。
最新動態:已進入全面建設階段,光熱EPC為敦煌大成晟能新能源科技有限公司、中國電力工程顧問集團西北電力設計院有限公司聯合體。2023年12月底,光熱所有的土建工作已經基本完成,相關設備和電器的正在安裝,且正在進行集熱場反射鏡支架安裝工作,計劃2024年實現并網。
2.金塔中光10萬千瓦光熱+60萬千瓦光伏項目

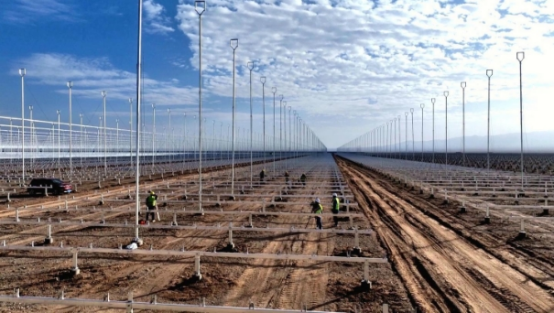

項目概況:由金塔中光太陽能發電有限公司開發建設,總裝機規模70萬千瓦,采用“光熱+”的配置模式,包括光熱10萬千瓦,光伏60萬千瓦,其中光熱部分采用浙江可勝技術股份有限公司自主研發的塔式熔鹽光熱發電技術,集熱面積為76.782萬平方米,配置8小時儲能時長。
最新動態:已進入全面建設階段,2023年12月26日,該項目順利完成第25594面定日鏡安裝,這標志著項目定日鏡的組裝、安裝工作已全部完成。2024年1月3日,項目汽輪機扣蓋順利完成,為整體工程的順利投產奠定了堅實基礎。該項目預計到2024年6月進入調試階段。

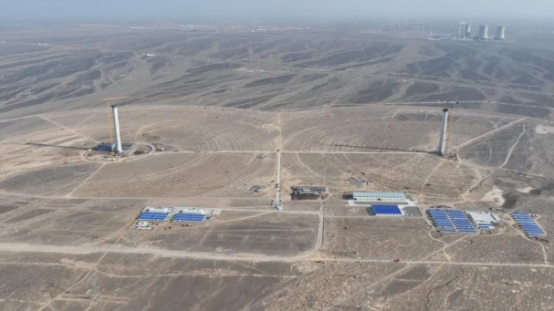

3.三峽恒基能脈瓜州70萬千瓦“光熱+”項目
項目概況:該項目是甘肅省第一批大型風電光伏基地建設項目,是2021年10月酒泉市集中開工新能源項目,也是全球首個實際投入建設的“雙塔一機”儲熱型光熱發電項目。項目總裝機容量70萬千瓦,其中:光熱發電裝機10萬千瓦,光伏發電裝機20萬千瓦,風力發電裝機40萬千瓦。100MW光熱項目集熱面積為80萬平方米,儲熱時長6小時。
最新動態:已進入全面建設階段,EPC為中國葛洲壩集團電力有限責任公司、甘肅省安裝建設集團有限公司、恒基能脈新能源科技有限公司聯合體。2023年底,該項目26964根定日鏡樁的安裝正在有序施工,東西距離1公里的兩座吸熱塔拔地而起、比肩而立,被譽為全球首個“雙塔一機”風光熱儲一體化項目在1萬畝的戈壁灘上已初現雛形,計劃于2024年9月完成主體建設并實現并網。
4.阿克塞匯東新能源有限公司75萬千瓦光熱+示范項目
項目概況:位于甘肅省酒泉市阿克塞哈薩克族自治縣四十里戈壁千萬千瓦級光熱發電基地西北角G215國道東側,項目規劃總裝機容量750MW,其中,光熱發電110MW,光伏發電640MW。110MW光熱項目集熱面積為58萬平方米,配置8小時熔鹽儲能系統。
最新動態:已進入全面建設階段,EPC為中國電力工程顧問集團華東電力設計院有限公司。1月初,該項目定日鏡組裝、安裝突破10000面,預計1月可全面完成定日鏡組裝生產工作,計劃2024年10月底實現光熱和光伏全容量并網發電。
5.青海海南、海西基地青豫直流外送項目(3標段)
項目概況:由三峽皓日(格爾木)新能源有限公司負責開發,項目總裝機容量1000MW,包括900MW光伏項目、100MW光熱項目。100MW光熱項目采用熔鹽塔式技術,位于青海省海西州格爾木市烏圖美仁太陽能發電園區南部。鏡場選用30平米的四邊形定日鏡共23731面,總集熱面積為71.193萬平方米,儲熱時長為12小時。

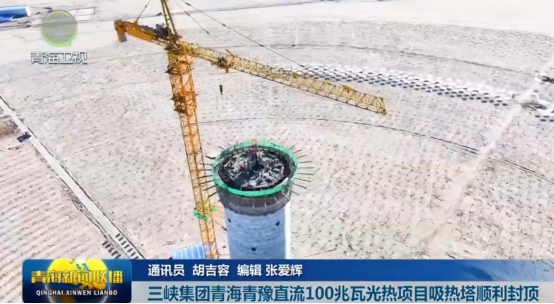

最新動態:已進入全面建設階段,光熱EPC為中國電建集團西北勘測設計研究院有限公司、浙江可勝技術股份有限公司與中國能源建設集團浙江火電建設有限公司聯合體。2023年11月18日,該項目吸熱塔歷時143天建設順利封頂,目前已進入土建工程施工階段。
6.三峽能源海西基地格爾木光伏光熱項目
項目概況:由三峽新能源格爾木發電有限公司負責開發,總裝機容量1100MW,包括1000MW光伏發電項目、100MW熔鹽塔式光熱項目,位于青海省海西州格爾木市烏圖美仁太陽能發電基地內。鏡場采用115.75㎡大尺寸定日鏡,鏡場面積約74.75萬平方米,配置8小時儲熱系統。
最新動態:已進入全面建設階段,光熱EPC為首航高科能源技術股份有限公司、中國電力工程顧問集團西北電力設計院有限公司、中國電建集團四川工程有限公司、上海勘測設計研究院有限公司聯合體。根據聯合體分工,首航高科負責光熱發電項目總承包管理,并負責提供鏡場設備及控制系統、吸熱器及集熱系統、儲熱系統、空冷系統等主要光熱電站設備供貨;中電工程西北院聯合上??睖y設計院負責全場整體勘察設計;四川電建負責項目主體建安施工。該項目首套定日鏡已安裝完成。
7.三峽新能源哈密100萬千瓦“光熱+光伏”一體化綜合能源示范項目
項目概況:由中國三峽新能源(集團)股份有限公司負責開發,規劃900MW光伏發電項目和100MW熔鹽線性菲涅爾式光熱項目,位于新疆哈密市伊州區西山鄉境內,規劃總用地面積約19km2(光熱區占地面積約2.69km2)。100MW光熱項目集熱面積為79.74萬平方米,儲熱時長8小時。
最新動態:正在推進,光熱項目設計施工總承包為中國電力工程顧問集團西北電力設計院有限公司、中國能源建設集團華中電力試驗研究院有限公司聯合體。2023年底,該項目汽輪機、發電機、蒸汽發生器設備已完成采購。近日,光熱工程常規島、儲換熱建筑安裝施工完成采購,項目計劃2024年11月30日全容量并網。
8.吐魯番市托克遜縣烏斯通光熱+光伏一體化項目
項目概況:由托克遜電建睿達新能源有限公司負責開發,位于新疆吐魯番市托克遜縣(烏斯通溝),裝機規模為1GW,其中光伏發電、光熱發電裝機規模分別為900MW和100MW。光熱部分采用塔式技術,總集熱面積40.04萬平方米,儲熱時長為8小時。
最新動態:正在建設,光熱項目EPC為中國電建集團中南勘測設計研究院有限公司聯合體(牽頭人:中國電建中南院,聯合體成員:中國水利水電第一工程局有限公司、中國電建集團核電工程有限公司、中國電建集團河北省電力勘測設計研究院有限公司)。截止2023年12月底,該項目鏡場定日鏡基礎土建施工完成8051根,并超額完成年度目標15%。近日,該項目光熱工程土建施工完成60%,吸熱塔施工完成60米,2024年年底項目整體全容量投產發電。
9.海南州共和縣光熱多能互補和源網荷儲一體化項目
項目概況:由海南州西北水電新能源有限公司負責開發,位于海南州生態太陽能發電園區南部,設計裝機規模為1000MW,包含光伏發電部分交流側容量900MW(直流側1252.6668MWp)和配套太陽能熱發電系統100MW(儲熱時長8h)。10萬千瓦光熱電站采用熔鹽塔式技術路線,初選50㎡的四邊形定日鏡10000面,暫定鏡場總采光面積約50萬平方米,吸熱器功率260MWt,儲熱時長8小時。
最新動態:正在推進中,項目入選了青海第二批大型風電光伏基地項目,光熱EPC為中國電建集團西北勘測設計研究院有限公司。2023年12月,東方鍋爐中標該項目聚光集熱系統,哈爾濱空調股份有限公司預中標該項目直接空冷系統。目前,該項目凝結水泵、除氧器及壓力容器正在招標。
10.中國能源建設集團浙江火電建設有限公司光熱+光伏一體化項目
項目概況:由吐魯番華新新能源有限責任公司負責開發,位于新疆吐魯番市鄯善縣七克臺鎮,擬建90萬千瓦光伏+10萬千瓦光熱,其中光熱儲能部分?jǐn)M建設65.59萬㎡塔式鏡場(采用可勝技術自主研發的30平方米高精度智能定日鏡,共計21865面),儲能時長12小時。
最新動態:進入“沖刺跑”階段,中國能源建設集團浙江火電建設有限公司為EPC總承包方。189.25米高的光熱塔已于2023年11月24日結頂,2024年11月,項目空冷島主體順利封頂。該項目計劃于2024年6月實現光伏并網發電,12月底實現光熱、光伏全容量投產。
11.西藏扎布耶鹽湖綠色綜合開發利用萬噸電池級碳酸鋰供能項目
項目概況:由西藏日喀則扎布耶鋰業高科技有限公司負責開發,位于西藏日喀則市仲巴縣扎布耶鹽湖,為可再生能源孤網系統,由電源(光熱+光伏)、負荷(電、蒸汽)、儲能(儲熱+電化學儲能)、變配電和控制系統構成的熱電綜合能源系統,包含光熱系統40MW,光伏系統容量35MW(交流側),電化學儲能20MW/40MWh,主要為扎布耶碳酸鋰廠提供孤網運行、電網應急、綜合能源等一攬子調度運行方案。40MW光熱項目總集熱面積為62.13萬平方米,配置16小時儲熱時長。
最新動態:已進入全面建設階段,光熱電站EPC為山東電力建設第三工程有限公司,光熱電站工藝設計與主工藝設備集成供貨服務方為中國船舶重工集團新能源有限責任公司。2023年11月19日,該光熱電站第一列集熱器順利安裝完成。目前,該項目調節閥、導熱油和熔鹽手動閥門、電動氣動閥門設備已完成采購。
12.甘肅阿克塞50兆瓦光熱發電項目
項目概況:該項目由甘肅光熱發電有限公司負責實施,項目采用高溫熔鹽槽式光熱發電技術路線,建設總裝機容量為50MW,總集熱面積為68.856萬平方米,配置15小時熔鹽儲熱系統。項目建成后,年發電量可達2.6億千瓦時。該項目曾受民營企業融資機制、疫情、地震等不可控因素影響,未能在國家規定的首批光熱示范項目并網時間節點內建成投產,長期處于停工狀態。
最新動態:2023年8月16日上午,阿克塞縣舉行甘肅光熱發電有限公司阿克塞50兆瓦高溫熔鹽槽式光熱發電項目復工復啟儀式。截止2023年12月,甘肅光熱50兆瓦槽式熔鹽發電項目庫房基礎梁澆筑、主廠房基礎除銹已完成,集熱器檢測完成200組,集熱場塔架已安裝26個回路。力爭2024年8月底并網發電。
