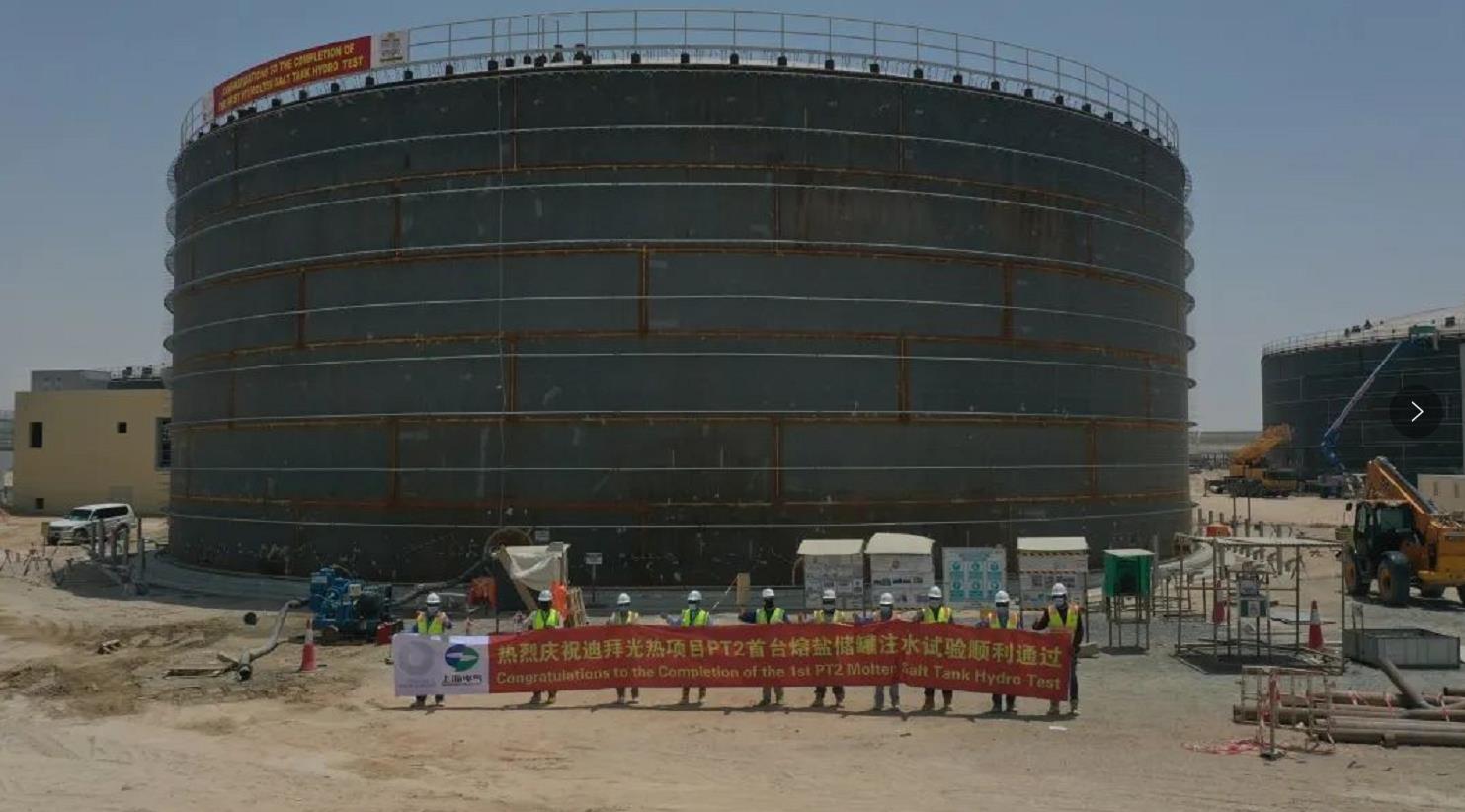

據上海電氣電站集團方面消息,當?shù)貢r間5月9日,迪拜光熱700兆瓦光熱和250兆瓦光伏太陽能電站項目槽式2號機組首臺熔鹽儲罐注水試驗順利通過,為后續熔鹽系統順利運行奠定堅實基礎。與此同時,該項目集熱塔內部管道安裝完成,標志塔式發電機組管道安裝工作取得階段性勝利。
槽式2號機組熔鹽儲罐介紹
槽式2號機組熔鹽共8臺儲罐,單臺直徑約45米,容積近25000立方米,儲存介質為硝酸鹽。由于當?shù)佚S月節影響,現場勞動力十分緊缺,項目深處沙漠腹地,只能采用罐裝水車將水卸載到臨時水箱,再由卸水泵打入熔鹽儲罐,最終完成注水試驗。
熔鹽儲罐可以解決光熱發電項目中能源儲存難題,該項目儲熱系統由冷、熱兩個儲熱罐組成。白天,冷鹽罐內熔鹽被輸送到管殼式油鹽換熱器與高溫導熱油換熱,升溫后進入熱鹽罐;晚上,熱鹽罐內高溫熔鹽被輸送到油鹽換熱器與低溫導熱油換熱,散熱后進入冷鹽罐,吸熱升溫后導熱油進入蒸汽發生系統,加熱給水產生高溫蒸汽,驅動汽輪機做功。熔鹽通過上述方式循環利用,實現24小時連續發電提供熱能。

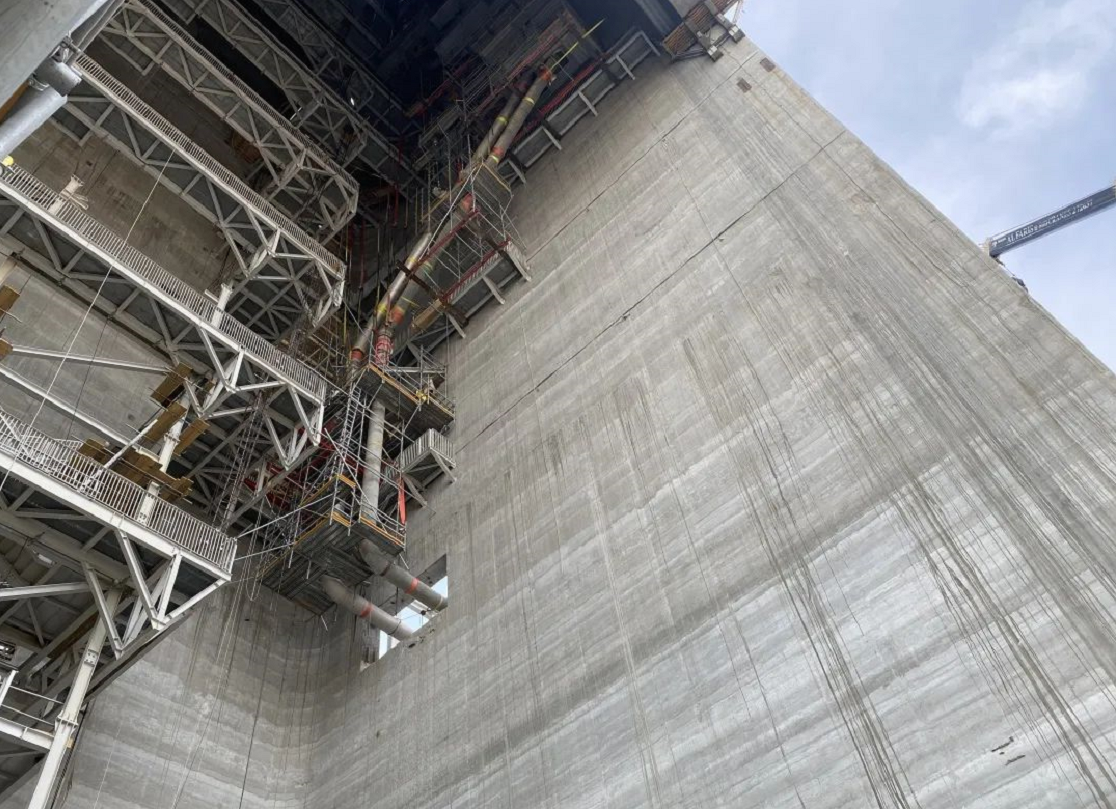

集熱塔內部管道介紹
總長約550米,分為斜管及垂直管兩種,塔內空間狹小,吊裝和安裝難度極高。為保證節點按時完成,項目團隊每天統計安裝完成量,每周分析安裝進度,及時解決安裝問題。近4000米吊帶,600余件吊裝葫蘆,86名施工人員24小時日夜倒班,最終在“零”安全事故前提下順利完成安裝工作。
項目部表示,目前正值迪拜夏季,現場最高氣溫達40攝氏度,盡管安裝過程困難重重,但仍將堅持“一手抓疫情防控,一手抓現場施工”,始終把安全生產放第一位,持續推動項目順利推進。
迪拜950MW光伏光熱發電項目采用全球領先的“塔式+槽式”集中式光熱發電技術,其配置包括1x100MW塔式熔鹽儲熱發電機組和3x200MW槽式熔鹽儲熱發電機組,塔式機組配置15小時儲熱系統,每臺槽式機組配置13.5小時儲熱系統,光熱部分合計發電容量達700MW。
該項目是全球迄今為止最大的太陽能發電項目。由迪拜電力水務局DEWA、中國絲路基金、沙特國際電力和水務集團聯合投資,是我國“一帶一路”的國家重點工程項目,也是中東市場的標志性項目。
注:本文轉自CSPPLAZA光熱發電平臺會員單位上海電氣(作者:李甲寶 符慶理)。
