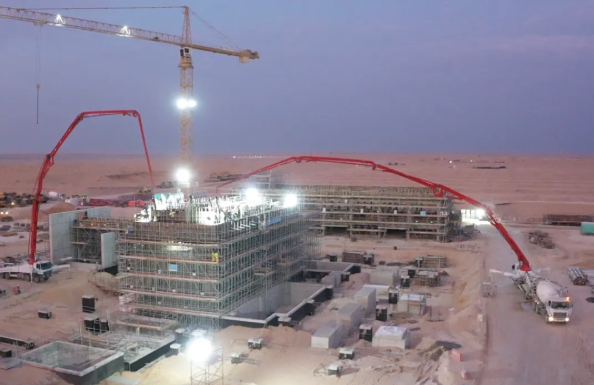

根據中建三局二公司方消息,迪拜時間7月16日,迪拜700MW光熱+250MW光伏太陽能電站項目3號槽式機組汽輪機基座混凝土順利澆筑完成。
本次累計澆筑混凝土720立方米,較計劃工期提前15天完成。
該節點施工周期屬項目4個汽輪機基座之最,為后續土建及安裝工作奠定堅實基礎,按下“電廠心臟”施工加速鍵,標志著該項目團隊再次取得里程碑式突破,跑出光熱新能源建設領域新的加速度。
迪拜950MW光伏光熱發電項目采用全球領先的“塔式+槽式”集中式光熱發電技術,其配置包括1x100MW塔式熔鹽儲熱發電機組和3x200MW槽式熔鹽儲熱發電機組,塔式機組配置15小時儲熱系統,每臺槽式機組配置13.5小時儲熱系統,光熱部分合計發電容量達700MW。
該項目是全球迄今為止最大的太陽能發電項目。由迪拜電力水務局DEWA、中國絲路基金、沙特國際電力和水務集團聯合投資,是我國“一帶一路”的國家重點工程項目,也是中東市場的標志性項目。
