據上海電氣電站集團方面消息,當?shù)貢r(shí)間11月27日,迪拜700MW光熱和250MW光伏太陽能電站項目槽式2號機組汽機基座混凝土澆筑順利完成,為后續汽機基座交安及機務安裝工作的開展奠定了堅實的基礎。

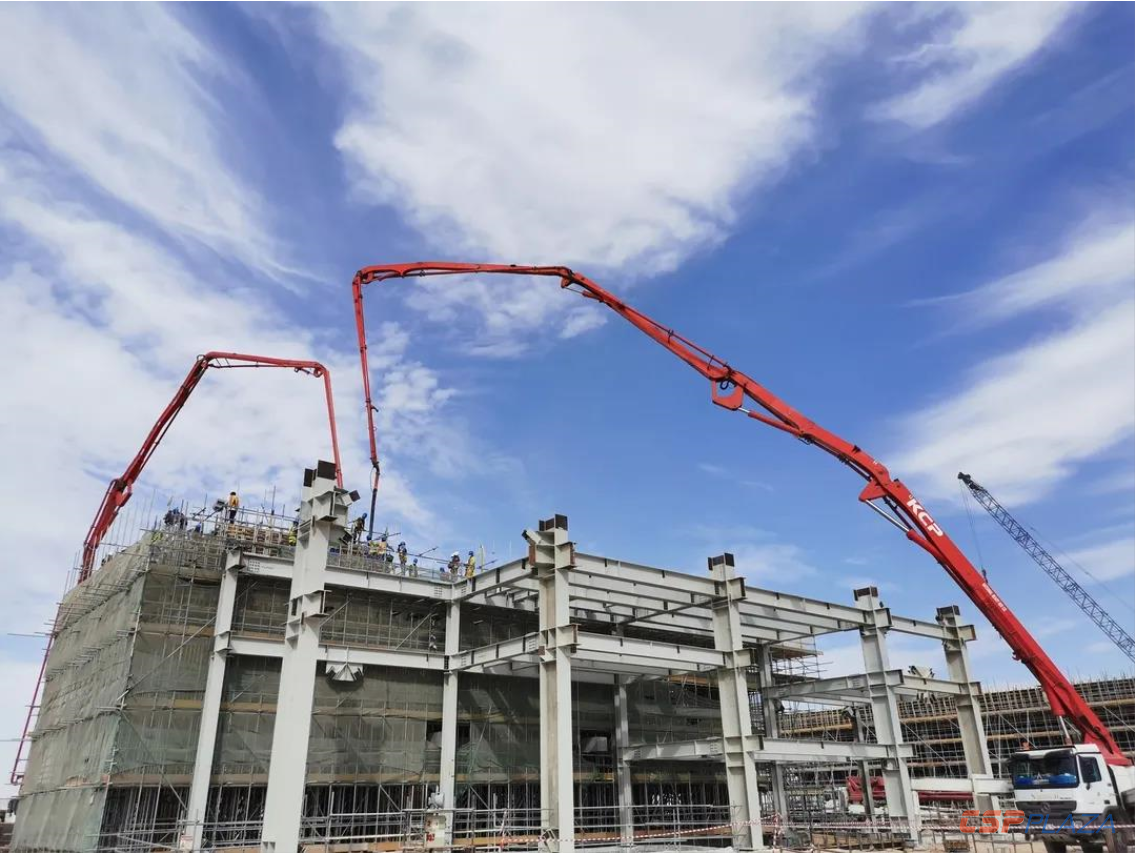

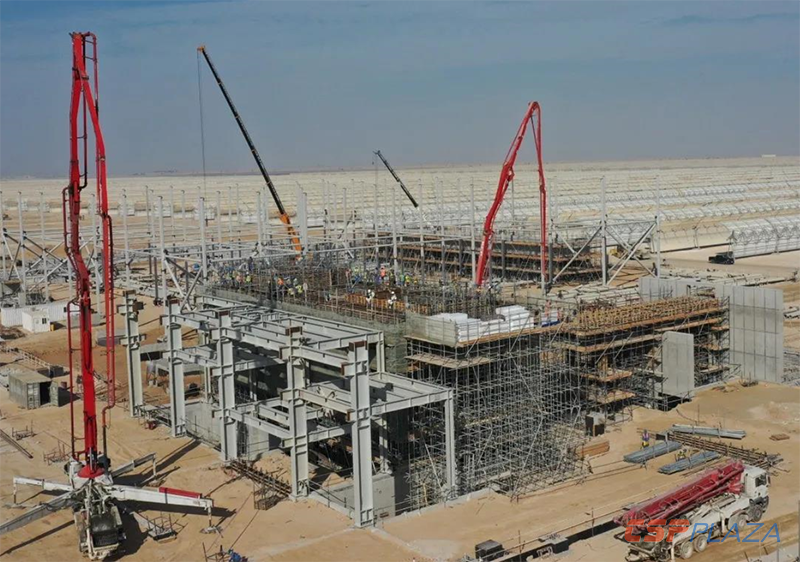

圖:汽機基座澆筑

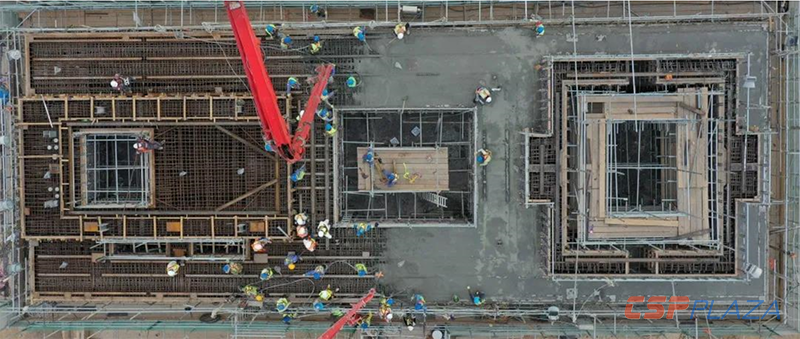

圖:汽機基座澆筑航拍圖
汽機基座為鋼筋混凝土框架結構,分為澆筑基座底板、中間平臺層及頂部運轉層三部分并依次進行澆筑,此次澆筑完成的是最后一層頂部運轉層部分,共澆筑混凝土600立方米,歷時整整9小時。
澆筑前,項目部成立了施工小組,本著高標準和嚴要求的工作態度,施工小組對大體積混凝土的溫度控制和澆搗措施制定了詳細的方案及應急措施,對汽機基座的鋼筋、模板和腳手架等部件進行了嚴格的施工控制.
澆筑過程中,各方人員的密切配合確保了本次施工的順利進行,并一次性通過當?shù)卣?、業主方、汽輪機供應商及質檢團隊的高標準驗收。
近期阿聯酋的疫情反彈,現場執行團隊在加強疫情防控的同時,克服了勞動力短缺及沙塵暴等不利條件,全力調動施工隊伍的積極性,最終保證了該節點的順利實現,為后續汽機的安裝爭取了時間。
迪拜950MW光伏光熱發電項目采用全球領先的“塔式+槽式”集中式光熱發電技術,其配置包括1x100MW塔式熔鹽儲熱發電機組和3x200MW槽式熔鹽儲熱發電機組,塔式機組配置15小時儲熱系統,每臺槽式機組配置13.5小時儲熱系統,光熱部分合計發電容量達700MW。
該項目是全球迄今為止最大的太陽能發電項目。由迪拜電力水務局DEWA、中國絲路基金、沙特國際電力和水務集團聯合投資,是我國“一帶一路”的國家重點工程項目,也是中東市場的標志性項目。
注:本文轉自CSPPLAZA光熱發電平臺會員單位上海電氣(作者:夏錦文、趙建亮,編輯:毛悅慶)。
