據上海電氣電站集團方面消息,當?shù)貢r(shí)間10月22日,迪拜四期光熱項目槽式二號場區9臺溢流罐全部吊裝就位。在各參建單位共同努力下,現場工程建設完成又一重要節點。

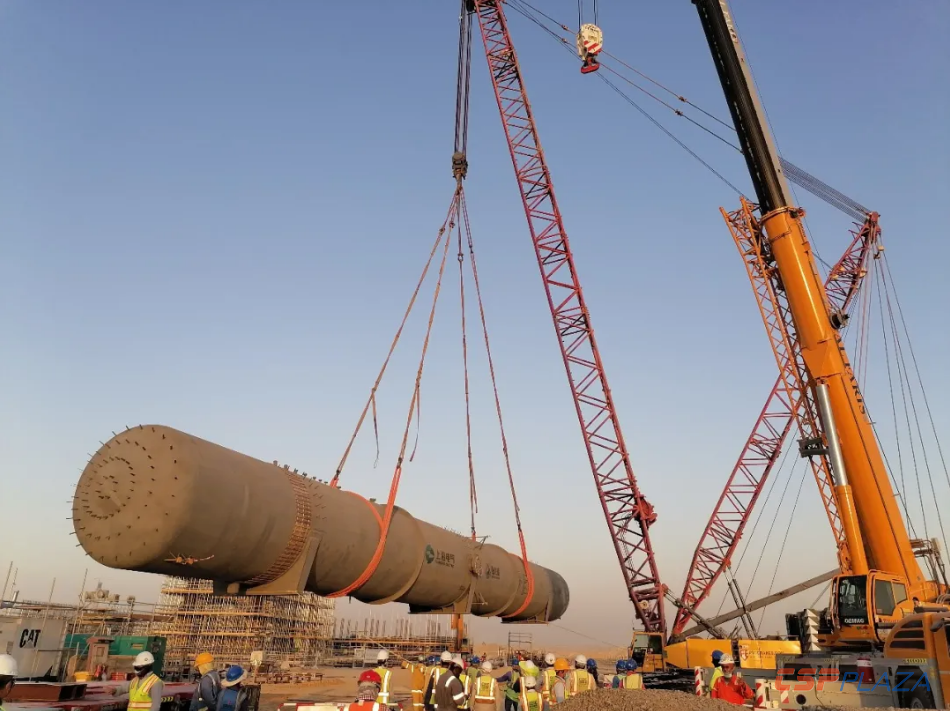

圖:第一臺溢流罐吊裝
溢流罐單體長52米,9臺總凈重約2000噸,超長超重的溢流罐對運輸和安裝要求都很高,項目部在取得槽式一號場區溢流罐運輸和吊裝經驗基礎上,提前策劃發運計劃和大件運輸路線,及時對照運輸和吊裝計劃,并主動通報大件運輸信息,使得本次吊裝順利就位。

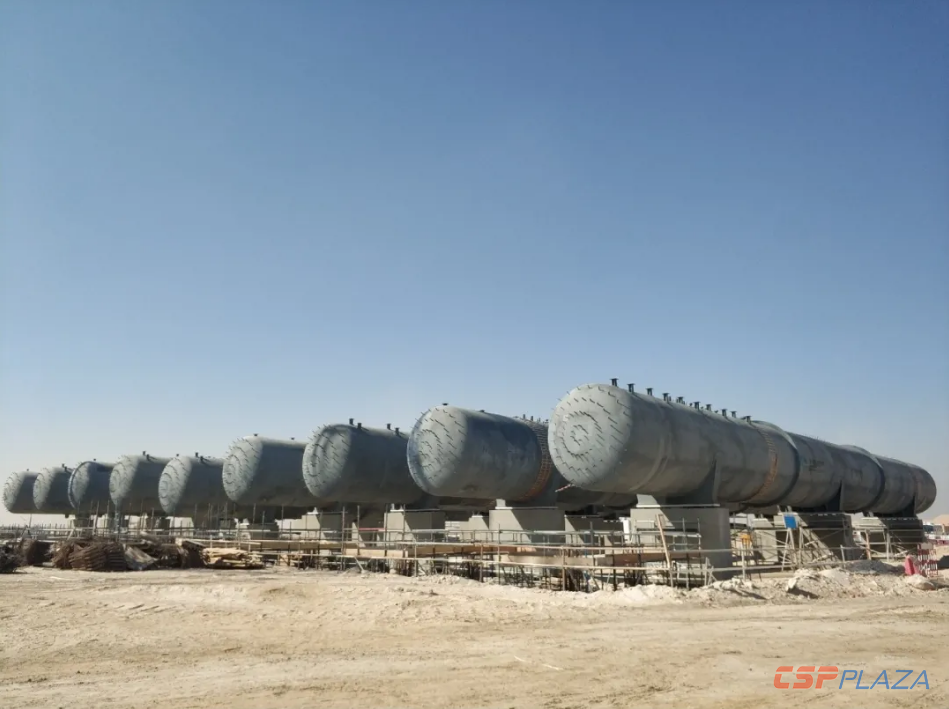

圖:9臺溢流罐全部吊裝就位
盡管疫情形勢依舊嚴峻,但項目部在做好疫情防控前提下,積極協調運輸公司、港口、迪拜路政部及警察局等相關單位,僅用20天便完成全部吊裝,比一號場區節省一半時間,充分保障了項目整體進度。
項目部表示,后續將繼續努力,在保障海外人員安全的同時,推進項目建設,為項目早日投產而奮斗。
迪拜950MW光伏光熱發電項目采用全球領先的“塔式+槽式”集中式光熱發電技術,其配置包括1x100MW塔式熔鹽儲熱發電機組和3x200MW槽式熔鹽儲熱發電機組,塔式機組配置15小時儲熱系統,每臺槽式機組配置13.5小時儲熱系統,光熱部分合計發電容量達700MW。
該項目是全球迄今為止最大的太陽能發電項目。由迪拜電力水務局DEWA、中國絲路基金、沙特國際電力和水務集團聯合投資,是我國“一帶一路”的國家重點工程項目,也是中東市場的標志性項目。
注:本文轉自CSPPLAZA光熱發電平臺會員單位上海電氣電站集團。
