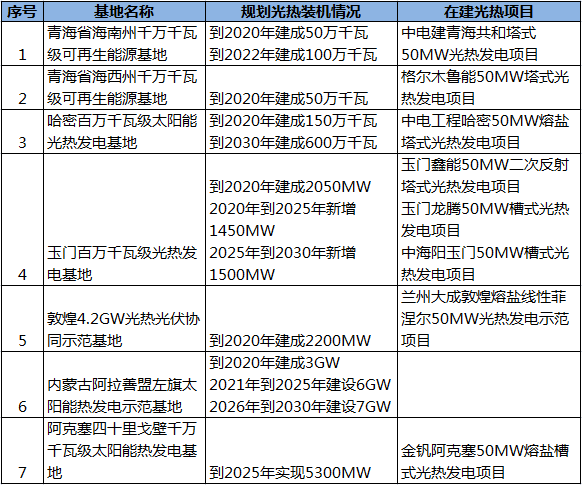

CSPPLAZA光熱發電網報道:近幾年,伴隨著國家首批光熱示范項目的不斷推進,憑借光照資源與土地資源的獨特優勢,適合光熱電站開發的多個西北光熱重鎮開始重點布局光熱發電,積極規劃推進光熱發電基地建設并發展配套產業集群【詳見下表及下文詳細介紹】。
一、青海省海南州千萬千瓦級可再生能源基地
規劃光熱發電裝機:到2020年建成50萬千瓦;到2022年建成100萬千瓦;
2019年1月,青海省人民政府辦公廳印發《青海省建設國家清潔能源示范省工作方案(2018—2020年)》的通知(簡稱“通知”)?!锻ㄖ分赋?,青海省將依托清潔能源資源富集優勢,建設海南州和海西州兩個千萬千瓦級可再生能源基地。
根據《通知》,針對海南州千萬千瓦級可再生能源基地,2020年按照送電容量400萬千瓦考慮,規劃建成配套光伏500萬千瓦、風電300萬千瓦、光熱50萬千瓦;2022年按照送電容量800萬千瓦考慮,規劃建成配套光伏1000萬千瓦、風電400萬千瓦、光熱100萬千瓦。按照兩步送電安排,修改完善《青海省海南州特高壓外送基地電源配置規劃》,銜接國家能源局批復并啟動實施《海南州千萬千瓦級新能源基地(一區兩園)基礎設施規劃》。
光熱項目建設情況:
位于海南州轄共和縣的中電建青海共和塔式50MW光熱發電項目于2018年3月6日正式開工,正在穩步推進建設。截至目前,光場部分定日鏡的組裝、安裝工作已基本完成,現已開始鏡體調試;預計4月底開始吸熱器調試;計劃5月中旬開始聚光集熱系統聯調。儲熱島部分,預計3月底完成高、低溫儲罐附件安裝,具備化鹽條件。常規島方面,已完成汽機扣蓋和主要設備安裝。
二、青海省海西州千萬千瓦級可再生能源基地
規劃光熱發電裝機:到2020年建成50萬千瓦;
根據上述《青海省建設國家清潔能源示范省工作方案(2018—2020年)》的通知,將建海西州千萬千瓦級可再生能源基地,“十三五”期間以本省消納為主,隨著光熱技術的逐步成熟以及格爾木南山口抽蓄電站的投運,適時考慮海西基地開發外送。到2020年建成光伏400萬千瓦、風電260萬千瓦、光熱50萬千瓦。適時實施《格爾木烏圖美仁光伏光熱園區基礎設施規劃》,加緊完成魯能集團格爾木多能互補集成優化示范項目。建設青海省兆瓦級光熱發電試驗基地、測試基地、檢測基地,完善光熱產業鏈服務。
光熱項目建設情況:
目前,德令哈市有兩個已建成投運的商業化光熱發電項目,分別為中廣核德令哈50MW槽式光熱發電項目和50MW中控德令哈塔式光熱電站。格爾木市有一個魯能50MW塔式光熱發電項目在建,今年2月26日該項目順利完成吸熱塔頂部鋼結構首吊,各項建設工作均在穩步推進中,預計今年內可正式并網投運。
三、哈密百萬千瓦級太陽能光熱發電基地
規劃光熱發電裝機:到2020年建成150萬千瓦;到2030年建成600萬千瓦;
2017年5月,由中電工程顧問集團西北電力設計院編寫的《哈密市中長期光熱發電產業發展規劃(2016—2030年)》在哈密順利通過哈密發改委和電力規劃總院組織的評審。
哈密市全年日照時數為3300至3500小時,為全國日照時數最多的地區之一,規劃中的伊州區、伊吾縣和巴里坤哈薩克自治縣年均法向直接輻射量(DNI)分別為1980千瓦時/平米、2050千瓦時/平米,2000千瓦時/平米,資源優勢明顯。根據規劃,哈密2020年規劃完成光熱發電裝機150萬千瓦,2030年完成600萬千瓦,分布于下轄的伊州區、伊吾縣和巴里坤哈薩克自治縣。
光熱項目建設情況:

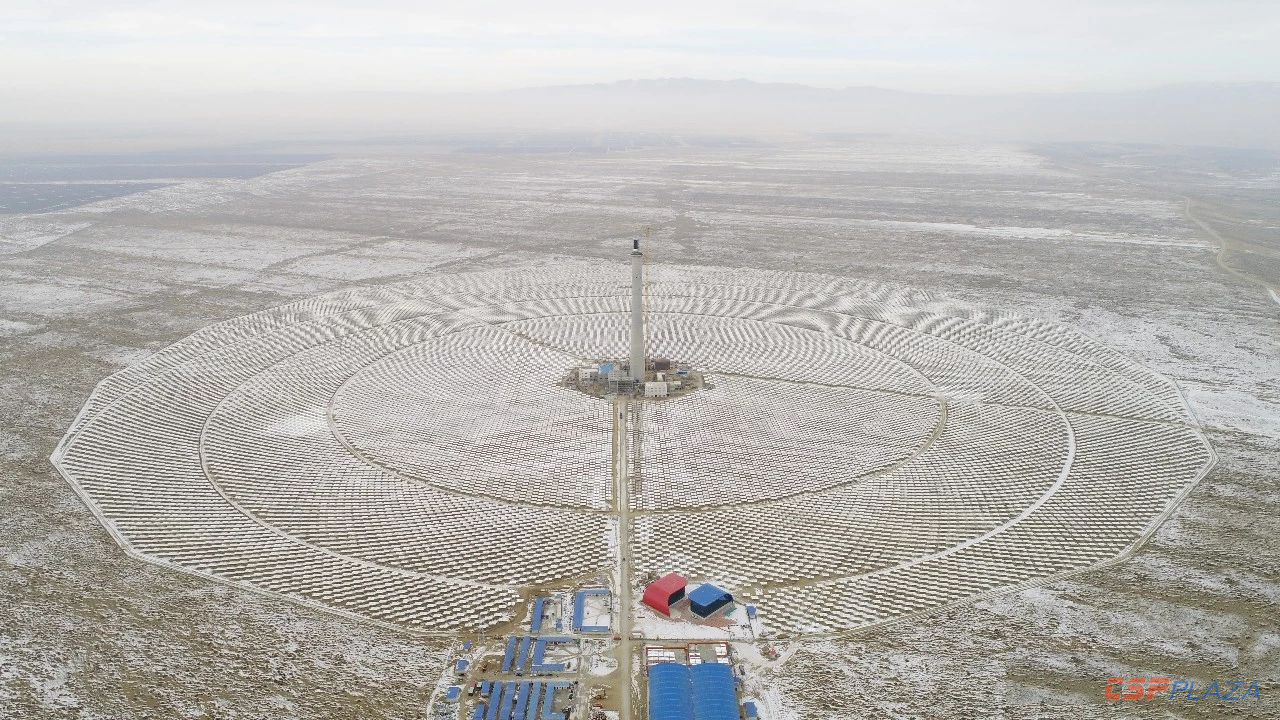

中電工程哈密50MW熔鹽塔式光熱發電項目2017年正式開建,目前太陽島方面集熱塔已結頂,定日鏡生產線開始施工,定日鏡灌注樁完成計劃的15%;儲熱島土建施工完成60%,完成主體框架施工,交安裝;熔鹽儲罐完成40%,交安一臺,正在進行罐體制作;常規島方面汽輪機主廠房機構到頂,墻體封閉完成;汽輪機高壓缸,中、低壓缸正在安裝中;蒸汽發生器開始吊裝。
此外,龍騰哈密伊州區100MW槽式光熱發電項目、華菱龍騰哈密伊州區100MW槽式光熱發電項目、中節能哈密100MW塔式光熱發電項目、浙能集團哈密100MW塔式熔鹽光熱發電項目、華峰珠海能源哈密巴里坤2*100MW塔式光熱項目、眾控哈密伊州100MW塔式光熱項目、盾安新能源哈密100MW塔式光熱發電項目、華峰新能源哈密柳樹泉2×100MW槽式光熱項目、深能哈密2*50MW塔式光熱發電項目等多個儲備項目在開展前期工作。
四、玉門百萬千瓦級光熱發電基地
規劃光熱發電裝機:到2020年建成2050MW;2020年到2025年新增1450MW;2025年到2030年新增1500MW;
2018年1月,《甘肅省玉門花海百萬千瓦級光熱示范基地規劃報告》在杭州正式發布,這標志著中國首個地方性百萬千瓦級光熱發電基地規劃正式落地。
玉門花海光熱發電基地規劃建設光熱發電總裝機最終確定為500萬千瓦,規劃期限為2016年至2030年,分三期建設:一期規劃至2020年底可新增2050MW裝機容量;二期至2025年底可新增1450MW裝機容量;三期至2030年底按照現有太陽能、土地資源可新增1500MW裝機容量。
就在規劃正式發布當日,玉門市政府還與北京能源投資集團有限公司(100MW光熱項目開發)、四川中核西南新能源有限公司(100MW光熱項目開發)、中國船舶重工集團新能源有限責任公司(150MW光熱項目開發)、青島昌盛日電太陽能科技有限公司(100MW光熱項目開發)、南京郎迪生新能源有限公司(2*30MW斯特林光熱項目開發)、上海電氣風電集團、天津歐陸重工機械制造有限公司(裝備制造)、華北電力設計院有限公司、昆明勘測設計研究院有限公司、中科院上海光學精密機械研究所等10家科研院所、設計單位、光熱發電企業及裝備制造企業簽訂了戰略合作協議及項目建設框架協議。總光熱項目簽約規模達510MW。
光熱項目建設情況:
1、玉門鑫能50MW二次反射塔式光熱發電項目

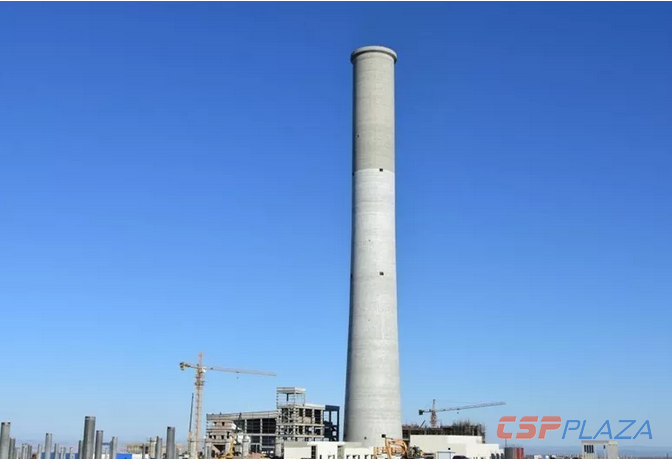

截至3月18日上午9時18分,玉門鑫能50MW塔式光熱發電項目已成功完成汽輪發電機組吊裝工作,這將為項目的進一步推進奠定基礎。截至目前,項目進度如下:
鏡場部分:1號模塊太陽島安裝已完成,完成500噸化鹽,光熱聯調基本完成。2號模塊二次塔正在頂升,目前頂升高度30米,定日鏡安裝完成1646套。3號~10號模塊二次塔、緩沖罐、吸熱器土建基礎已完成。3號~7號模塊定日鏡樁基已完成。
儲熱部分:中央冷熔鹽罐內、外罐已施工焊接完成,并已進行水壓試驗,夾層保溫已基本完成,具備交付條件。中央熱熔鹽罐內、外罐已施工焊接完成,目前夾層保溫還在實施中,待氣溫提升后,完成水壓試驗。
動力島部分:蒸發器汽包、過熱器等已到貨,鋼結構安裝完成90%;主機設備汽輪發電機組已完成吊裝,其余設備正在緊張施工中。
并網條件:110kV送出線路共計28公里,108級塔基,目前已開挖完成50基,基礎澆筑完成30基。
2、玉門龍騰50MW槽式光熱發電項目
已于去年6月份舉行奠基儀式,截至目前場平工程已完成;正在做臨建工程、施工用電、用水工程,進場道路施工等;同時導熱油(硅油)已部分進場;主要設備汽輪機、發電機等已基本生產完成;其余部分正在招標采購中。
3、中海陽玉門50MW槽式光熱發電項目
前期相關手續已辦理完成,2018年12月,上海電氣集團股份有限公司與中海陽能源集團股份有限公司簽訂合作協議,雙方將聯合推進該項目。截至目前,項目已完成了40%場平工程,預計二季度實現大面積工程建設。
五、敦煌4.2GW光熱光伏協同示范基地
規劃光熱發電裝機:到2020年建成2200MW;
2018年12月,在由CSPPLAZA光熱發電平臺、北京首航艾啟威節能技術股份有限公司、敦煌市人民政府聯合主辦的2019年中國光熱發電市場形勢與應對策略峰會暨CSPPLAZA2019新年匯上,中國電力工程顧問集團西北電力設計院有限公司設計總工程師袁亞洲就《敦煌市光熱光伏協同示范基地規劃》編制情況作了介紹。
該規劃是在《甘肅省敦煌市550萬千瓦光電產業園總體規劃(2010-2020年)》(修編稿)基礎上進行的規劃,原光電產業園規劃太陽能發電總裝機容量5500MW,其中光伏發電裝機容量5000MW、太陽能熱發電裝機容量500MW。敦煌市2017年限電棄光率約為20%,為解決限電棄光問題,本規劃重點重新規劃了太陽能熱發電的體量和布局,加大了太陽能熱發電的占比,將太陽能熱發電裝機容量提升為2200MW。
光熱項目建設情況:
目前轄區內首航敦煌100MW熔鹽塔式光熱電站已并網投運。在建中的蘭州大成敦煌熔鹽線性菲涅爾50MW光熱發電示范項目于2018年6月全面開建,2月15日節后正式復工,截至目前,綜合辦公樓框架已完成,正準備進行內外部裝修工作,計劃5月份投入使用;生產值班樓已完成地基澆筑;儲熱島、發電島的基礎完成開挖和部分基礎混凝土澆筑工作;集熱島基礎土建工程完成百分之五十;集熱島結構件開始安裝;組裝車間建設和試生產工作已完成。
六、內蒙古阿拉善盟左旗太陽能熱發電示范基地
規劃光熱發電裝機:分三期,到2020年建成3GW;2021年到2025年建設6GW,2026年到2030年建設7GW。
2017年3月,內蒙古阿拉善盟左旗太陽能熱發電示范基地規劃評審會召開,會議對《內蒙古阿拉善盟左旗太陽能熱發電示范基地規劃》進行了評審,并形成了一系列評審意見。
規劃提出阿拉善盟左旗地區在“十三五”到“十五五”期間的光熱發電項目開發規劃框架,按此規劃,到2030年,內蒙古阿拉善盟左旗將實現160萬千瓦光熱發電裝機。規劃水平年分別是近期至2020年,中期至2025年,遠期至2030年。三期的建設目標分別為一期2020年建設3GW,二期2025年建設6GW,三期2030年建設7GW。
光熱項目推進情況:
2018年11月29日,阿拉善盟發展改革委組織召開了上海電氣阿拉善左旗300MW熔鹽塔式光熱發電項目可行性研究報告評審會議。
2018年4月,中國電力工程顧問集團華北電力設計院有限公司順利完成了內蒙古阿拉善左旗光熱基地太陽能測光站(配30m測風塔)的建站工作,4月中旬正式接收測光站發來的太陽能實測數據。該測光站是阿拉善左旗光熱基地內首座,也是目前唯一一座測光裝置。
2018年1月,國家電投集團石家莊東方能源股份有限公司與阿拉善左旗人民政府簽署了《內蒙古阿拉善左旗人民政府與國家電投集團石家莊東方能源股份有限公司新能源發電項目投資開發框架協議書》,將在阿拉善左旗傲倫布拉格太陽能光熱發電示范基地投資建設2000MW太陽能光熱發電項目,總投資460億元,一期投資建設200MW太陽能光熱發電項目,規劃投資46億元,同時配套建設與建設規模匹配的變電站及相關產業鏈。
2017年3月,阿左旗人民政府與北京國華電力公司舉行太陽能熱發電戰略合作開發簽約儀式。北京國華電力公司將在阿左旗敖倫布拉格光熱規劃期內開發建設100萬千瓦太陽能熱發電項目,總投資約300億元人民幣,其中,一期項目開發建設20萬千瓦塔式光熱電站,投資約60億元人民幣。
七、阿克塞四十里戈壁千萬千瓦級太陽能熱發電基地
規劃光熱發電裝機:到2025年實現5300MW;
2018年10月,阿克塞縣委副書記張躍峰發布了由電力規劃總院印發的《阿克塞四十里戈壁千萬千瓦級太陽能熱發電基地規劃》的審查結果。
阿克塞縣四十里戈壁千萬千瓦級光熱發電基地規劃裝機規模達到1050萬千瓦,規劃面積1080平方公里,分三期完成,其中:近期規劃裝機200萬千瓦(占地180平方公里),2025年裝機規模達530萬千瓦(占地550平方公里),2030年裝機規模達到千萬千瓦級。
光熱項目建設情況:
入選國家首批光熱示范項目的金釩阿克塞50MW熔鹽槽式光熱發電項目已完成部分投資,但因資金問題暫停建設,目前當?shù)卣诜e極組織爭取項目融資獲得突破,早日復工建設,力爭2019年內建成并網。
此外,已有國投阿克塞新能源有限公司2*100MW光熱項目、眾控阿克塞1×100MW塔式光熱發電項目、中核南京阿克塞100MW槽式光熱發電項目、中廣核甘肅阿克塞100MW塔式光熱發電項目、華峰阿克塞1*200MW槽式光熱發電項目、酒泉盾安阿克塞2×100MW熔鹽塔式光熱項目、京能阿克塞100MW槽式光熱電站項目、中電工程阿克塞1GW光熱發電項目等多個儲備項目在開展前期工作。
雖然從當前實際建設進度來看,上述基地發布的2020年規劃光熱裝機大概率都將無法完成。但隨著更多示范項目的建成并網,隨著中國光熱發電行業跨過示范階段,在各基地大量儲備項目和整體科學推進實施的協同下,各基地長期發展前景值得期待。
