來源:CSPPLAZA光熱發電網 | 0評論 | 10376查看 | 2018-02-08 17:36:00
CSPPLAZA光熱發電網訊:2月8日,中電工程哈密50MW塔式光熱發電項目發布第三批輔機設備采購招標公告。據公告,本次招標文件的獲取時間段為即日起至2018年2月13日,每天上午9:00至11:00,下午14:00至16:00(北京時間),全部標包開標及投標文件遞交截止時間為: 2018年3月5日上午9:30(北京時間), 逾期收到或不符合規定的投標文件恕不接受。

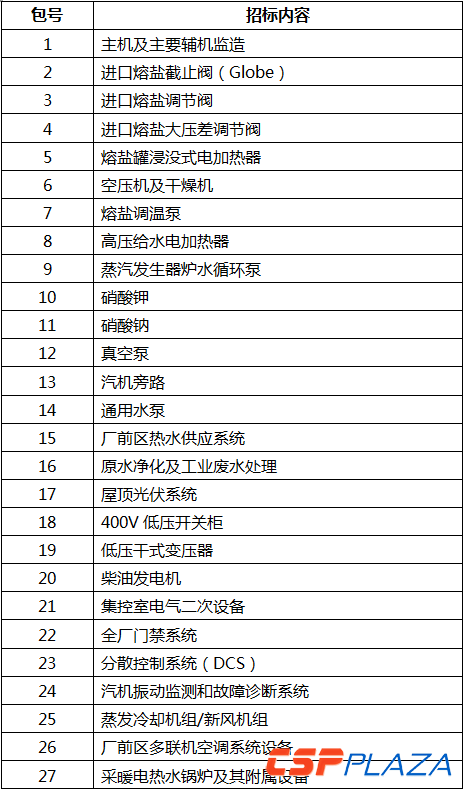

根據公告,本次招標范圍如下:
同時,公告對招標人資格提出了如下要求:
在通用資質方面,投標人或技術支持方應具有本次招標設備的設計、制造、質量控制、經營管理的相應的資格和能力,并提供相關證明材料;進口設備必須有國外公司唯一專項授權代理證明并承諾提供所供產品的原產地證明和原產國出關證明文件、中國關入關報驗證明、運輸證明等;
在專業資質方面:包1:要求投標人具有國家質量監督檢驗檢疫總局和國家發展和改革委員會共同核準的火力發電站工程設備監理甲級(含)以上或同等資質;在專業技術、設備設施、人員組織、業績經驗等方面具有質量控制、經營管理的相應的資格和能力;近三年具有與本項目擬監造設備相同/相近的設備50MW及以上機組的監造業績。
包2-4:要求投標人所采用閥門應具備同等條件下的運行、供貨或合同業績所提供產品的上述業績必須與招標方要求的業績具有可比的運行條件,這些條件包括熔鹽介質、工作及設計溫度、工作及設計壓力及閥門功能(開關或調節)且投標方所采用閥門應根據國內外最新的項目運行情況,對閥門的結構、密封、填料、電伴熱等作出可靠的方案本次招標的熔鹽閥門均為進口閥門,其將應用于50MW塔式熔鹽電站工藝系統中,閥門工作溫度范圍為290℃-570℃。
包5-6:要求投標人所投設備(相同/相近的設備)近年內至少具有2臺50MW機組及以上國內業績,至少二廠且正常運行兩年(含)以上,在裝調試運行中未發現重大的設備質量問題或已有有效的改進措施;實踐已證明產品是成熟可靠的所提供產品的上述業績必須與招標方要求的業績具有可比的運行條件本次招標設備均為進口品牌。
包17:要求投標人在國內具有五年以上光伏設備生產及管理經驗,設備三年以上國內外全穩定運行業績,累計裝機容量100MWp及以上,年生產能力500MWp及以上;通過CE、TUV、UL等相關國際認證,并符合國家強制性標準要求。
包20:要求投標人所投設備(相同/相近的設備)近年內至少具有2臺50MW機組及以上國內業績,至少二廠且正常運行兩年(含)以上,在裝調試運行中未發現重大的設備質量問題或已有有效的改進措施;實踐已證明產品是成熟可靠的本次招標的柴油發電機出口斷路器控制柜內元件采用進口品牌,PLC采用門子產品或同等性能產品。
包23:要求投標人所供的DCS至少應具有在國內外50MW光熱發電項目或者國內600MW燃煤火電機組全投產使用三年以上的成功運行業績;投標方同應具備DCS系統工程裝指導和系統調試的資格和經驗,并具有50MW光熱發電項目或者600MW火電機組的工程軟件組態及現場調試業績投標方應在投標書中提供供貨業績,并特別說明在50MW光熱發電項目上的業績投標方負責并保證所提供的整套DCS軟、硬件達到招標書中對功能和性能的要求。
包25:要求投標人需具有豐富的大型火力發電廠蒸發冷卻機組的成套系統設備設計、供貨、裝、調試經驗,了解電廠使用蒸發冷卻機組各區域特點和布置,提供的系統應在300MW級及以上電廠容量條件下有至少4個、并都已成功可靠運行3年以上的蒸發冷卻機組的成套系統設備工程設計、裝、供貨業績。
其它標包,則要求投標人所投設備(相同/相近的設備)近年內至少具有2臺50MW機組及以上國內業績,至少二廠且正常運行兩年(含)以上,在裝調試運行中未發現重大的設備質量問題或已有有效的改進措施;實踐已證明產品是成熟可靠的。
此外,本項目不接受聯合體招標。
中電工程哈密塔式50MW光熱發電項目為國家首批光熱發電示范項目,站址位于伊吾縣淖毛湖鎮境內。哈密50MW熔鹽塔式光熱發電項目是新疆首個光熱發電示范項目。項目規劃容量2x50MW,首期建設1x50MW塔式熔鹽太陽能熱發電站,總投資15.8億元,建設周期21個月,計劃于2018年12月投產發電,預計每年可提供1.9835億度清潔電力。該項目于2016年12月16日在哈密舉行了啟動儀式。
