NoorⅡ電站中低壓配電柜及225kV高壓輸電線路架空線安裝完成
來源:CSPPLAZA光熱發電網 | 0評論 | 5743查看 | 2016-12-07 11:44:00
  CSPPLAZA光熱發電網訊:據山東電建三公司方面消息,目前摩洛哥NoorⅡ主控樓電氣室102臺中低壓配電柜安裝完成。另外,NoorⅡ225kV高壓輸電線路架空線架設完成。

  據悉,主控樓二樓電氣室中低壓盤柜11月24日正式開始安裝,12月1日晚上安裝完畢,歷時7天。

  主控樓中低壓盤柜安裝完成,為即將開始的倒送廠用電調試提供了保證。

圖:中壓柜安裝完成

      與此同時,NoorⅡ225kV架空線、OPGW的架設工作完成,標志著225kV高壓輸電線路架空線安裝工作取得階段性成果。

  據悉,225kV高壓輸電線路是連接NoorⅡ廠內與廠外升壓站的紐帶工程,是如期實現倒送電的重要工作之一。

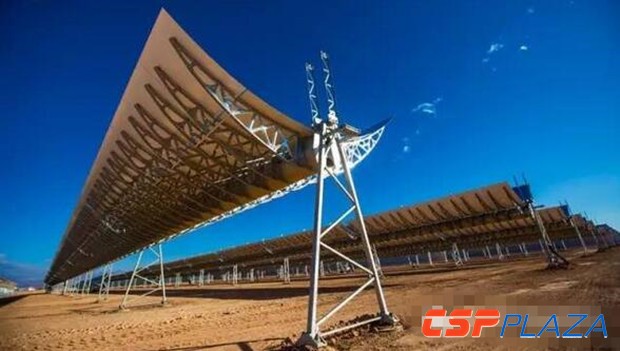

圖:225kV高壓輸電線路架空線架設完成

       在后續工作中,項目部將嚴格按照工期計劃全力推進廠外升壓站的各項安裝計劃,確保能早日完成升壓站電氣安裝工作。

圖:拋物鏡安裝

圖:#2冷熔鹽罐安裝

  圖:HTF主油泵及綜合管架安裝

  摩洛哥NoorⅡ槽式光熱電站裝機200MW,配置7小時儲熱,采用SENER-TROUGH2型大開口槽式集熱器。

圖:#1熱熔鹽罐安裝

  圖:HTF主油泵電纜敷設

      該電站裝機容量200兆瓦,占地800個足球場大小,是世界上裝機容量最大的太陽能光熱電站。投產后,每天發電小時數可達17個小時,且整個發電過程不產生任何污染。

圖:ACC鋼架吊裝

圖: 施工中的二期工程現場

注:以上圖片來自山東電建三公司
