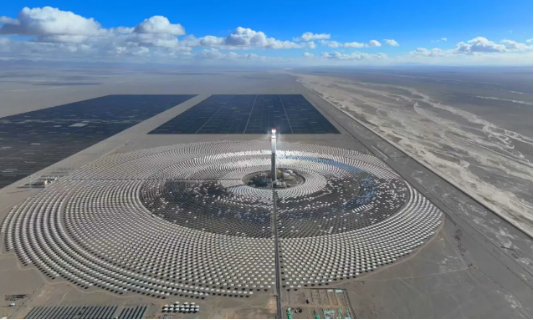

2024年11月29日,位于甘肅省酒泉市阿克塞哈薩克族自治縣的國投阿克塞匯東光熱+光伏項目全容量并網發電,其中配置的110MW的我國目前單機裝機最大的塔式光熱項目實現投產。
該項目總裝機750MW,占地面積約16.5平方公里,其中光熱部分110MW,光伏部分640MW。項目年發電量達17億千瓦時,每年可節約標煤50.7萬噸,減排二氧化碳147萬噸。作為國家批復的甘肅省第一批以沙漠、戈壁、荒漠地區為重點的大型風電光伏基地項目,其投產將為光熱產業的發展起到積極示范作用。
參建單位
重大建設節點回顧
▍2021年10月15日,項目開工

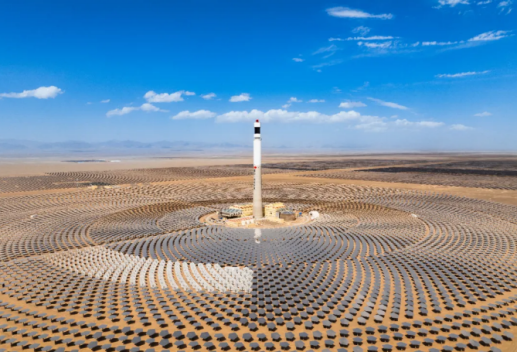

▍2023年9月19日,吸熱塔180米筒壁結構結頂
▍2023年10月30日,空冷系統氣密性試驗一次成功

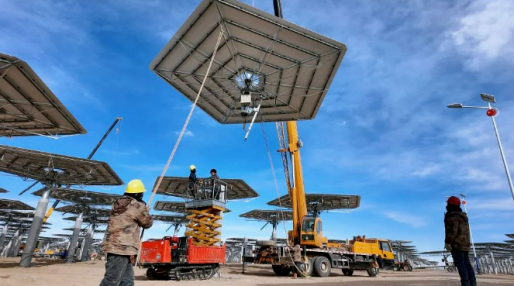

▍2024年1月23日,11960面定日鏡安裝完成

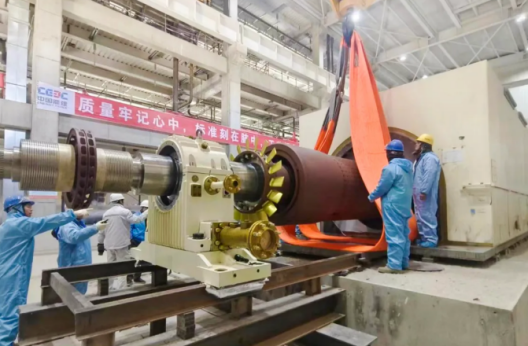

▍2024年3月29日,汽輪發電機組發電機轉子穿裝就位
▍2024年6月10日,SGS水壓試驗一次成功
▍2024年7月20日,330千伏匯集站并網投運
▍2024年7月21日,倒送電一次成功
▍2024年8月13日,光伏項目合閘并網
▍2024年11月29日,全容量并網發電
