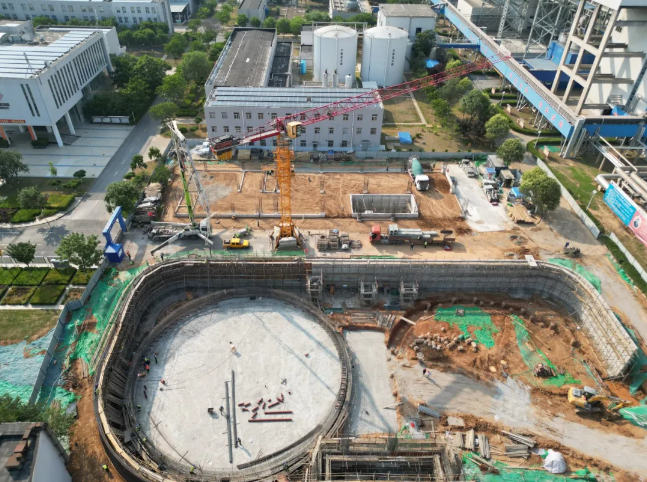

據國家能源集團河北公司之聲消息,6月17日,龍山電廠完成抽汽蓄能項目主廠房基礎回填出零米工作,標志著項目正式進入基礎以上結構施工階段,為雨季施工安全和項目按期投產提供了堅實保障。
該廠抽汽蓄能項目是國務院國資委原創技術策源地依托項目,是國內首個采用多源抽汽-配汽調控技術,既能調峰又可頂峰的大規模抽汽熔鹽蓄能項目,總投資3.2億元,占地面積約7900平方米。項目投運后,機組調峰能力在現有基礎上將增加100兆瓦,時長達4小時,頂峰能力增加30-60兆瓦,放熱時長不低于6小時。
自項目開工以來,該廠始終堅持高標準高水平施工,安全、進度和質量三管齊下,建立健全安全管理制度和安全獎懲機制,每周對現場進行全覆蓋聯合安全大檢查,對“兩穿一戴”、危險行為、違章操作等多種行為進行實時告警,提高安全管理水平;會同監理單位、各施工單位完善施工方案和實施計劃,科學安排施工面,優化施工工序,滾動分解各標段建設進度,建立跟蹤機制,實時梳理進度情況,以日保周、以周保月、以月保季,以主線工期為綱,適時調整節點工期進度安排;安排專人緊盯鋼筋綁扎、模板安裝、大體積混凝土澆筑等重要工序施工,以及土方開挖、墊層澆筑、承臺澆筑、土方回填等作業;加強質量管控,緊盯質量管理、保證和監督,編制專項清單,加強過程驗收,實行項目部管理人員、監理單位、施工單位共同確認制度,組織施工單位、監理單位進行多輪次盤點,確保地埋管道、電纜等地下設備設施無一遺漏。此次抽汽蓄能項目基礎施工工期共計42天,比計劃提前7天完成,累計回填約6000立方米土,為項目年內順利竣工投產打下了堅實的基礎。
