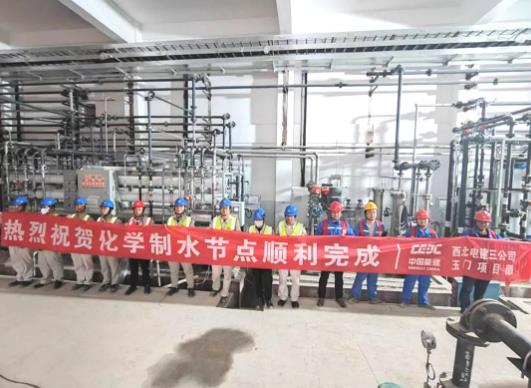

據西北電建三公司消息,近日,由中國能建西北電力設計院總包、西北電力建設第三工程有限公司承建的甘肅玉門“光熱儲能+光伏+風電”示范項目10萬千瓦光熱儲能工程化學制水一次成功,為工程各項系統調試工作的全面展開奠定了堅實的基礎。
玉門“光熱儲能+光伏+風電”示范項目是甘肅省首批“光熱+新能源”示范項目之一,項目總規劃裝機700兆瓦,包括10萬千瓦光熱儲能發電項目、40萬千瓦光伏發電項目、20萬千瓦風力發電項目。
其中,10萬千瓦光熱儲能項目是目前在建全球裝機容量最大的熔鹽線性菲涅爾光熱電站,集熱面積為130萬平方米,配置了8小時熔鹽儲熱系統。
整體項目建成后,年上網新能源發電量約17.5億千瓦時,年可節約標準煤52.1萬噸,減排二氧化碳135.3萬噸。
本項目的建設,將有效推動甘肅省基地型一體化綜合能源示范項目開發,提升當?shù)亟M合電源電力品質,降低整體出力峰谷差和波動率,減小跟蹤發電計劃誤差,有效改善大規模新能源涉網性能,對于實現當?shù)厍鍧嵞茉吹淖畲蠡?,?shí)現甘肅省光熱儲能、光伏、風電多能互補,深化電力體制改革,構建以新能源為主體的新型電力系統等具有重要意義。
項目建設節點回顧

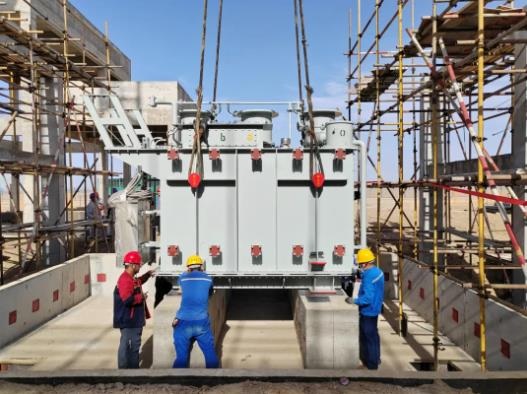

2023.06.28 主變、廠高變吊裝就位完成

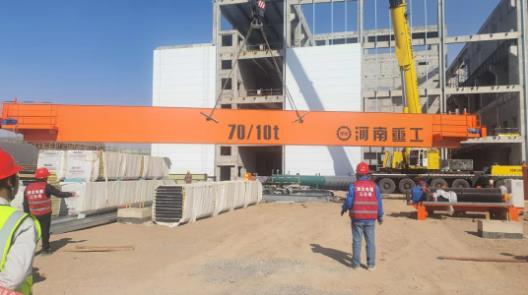

2023.10.21 汽機房行車吊裝完成
2023.10.25 高低加熱器吊裝完成

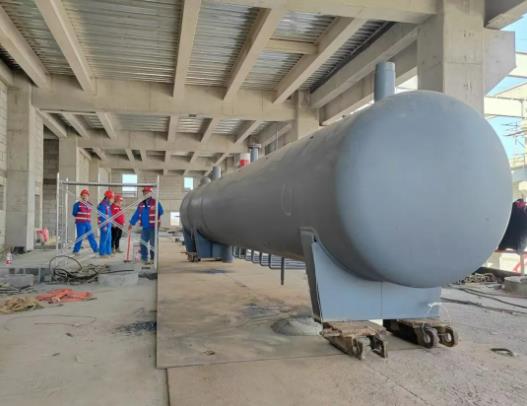

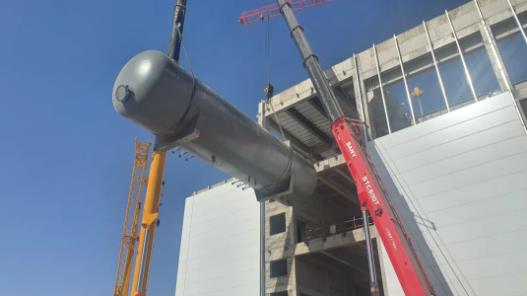

2023.10.29 除氧器吊裝完成

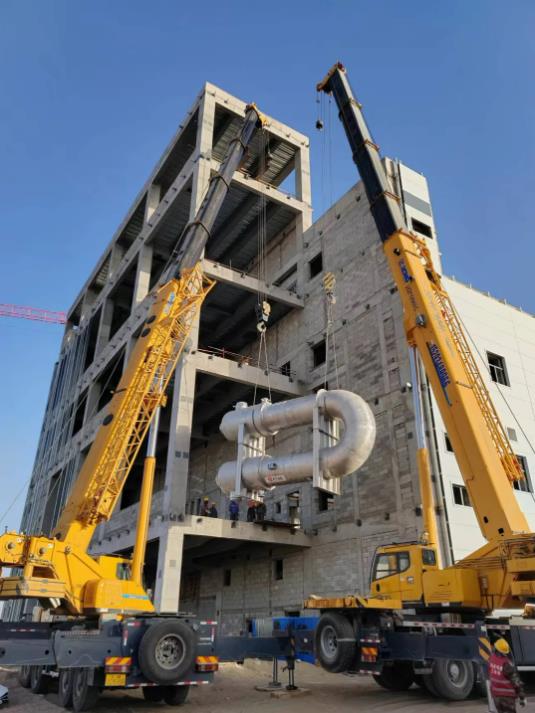

2023.11.03 預熱器、蒸發器吊裝完成

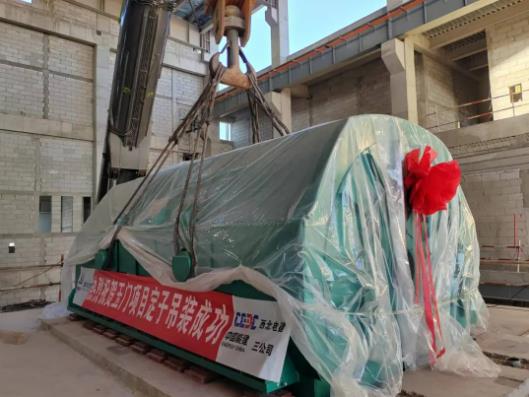

2023.11.18 發電機定子吊裝完成

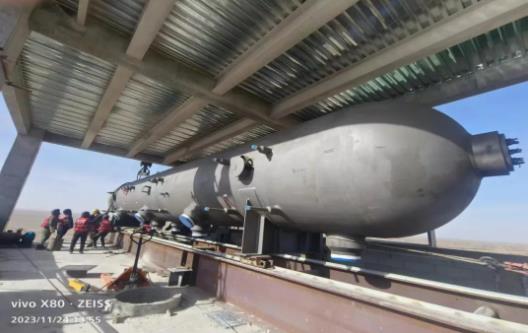

2023.11.23 汽包、再熱器吊裝完成

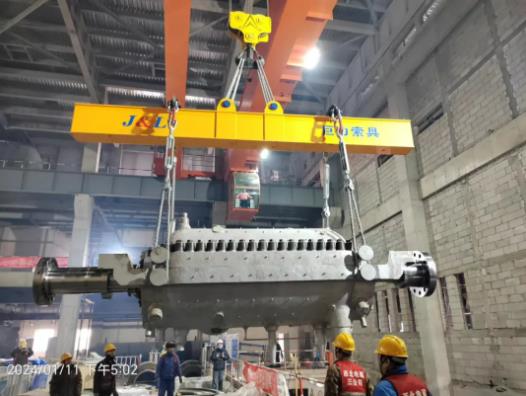

2024.01.11 高壓模塊吊裝完成

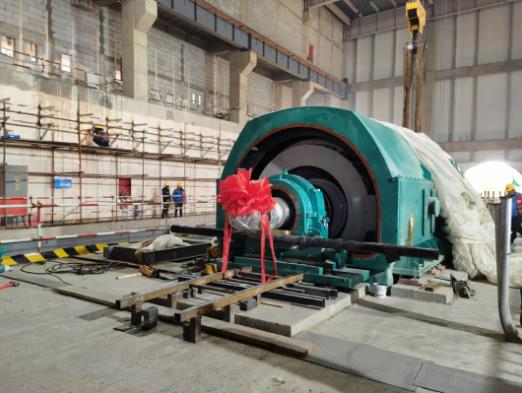

2024.03.02 發電機穿轉子完成

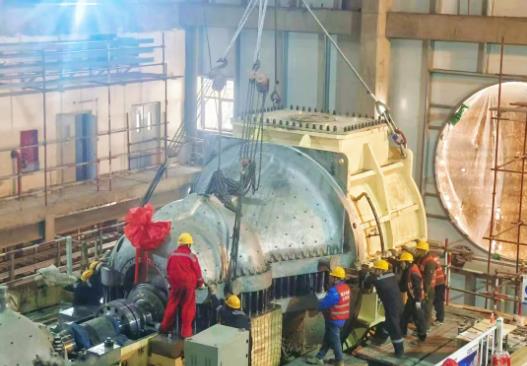

2024.03.20 汽輪機扣蓋完成
2024.05.27 化水制水合格
