三峽能源:9個基地項目均已開工,但建設進展不及預期
發布者:xylona | 0評論 | 3077查看 | 2022-11-18 15:09:00

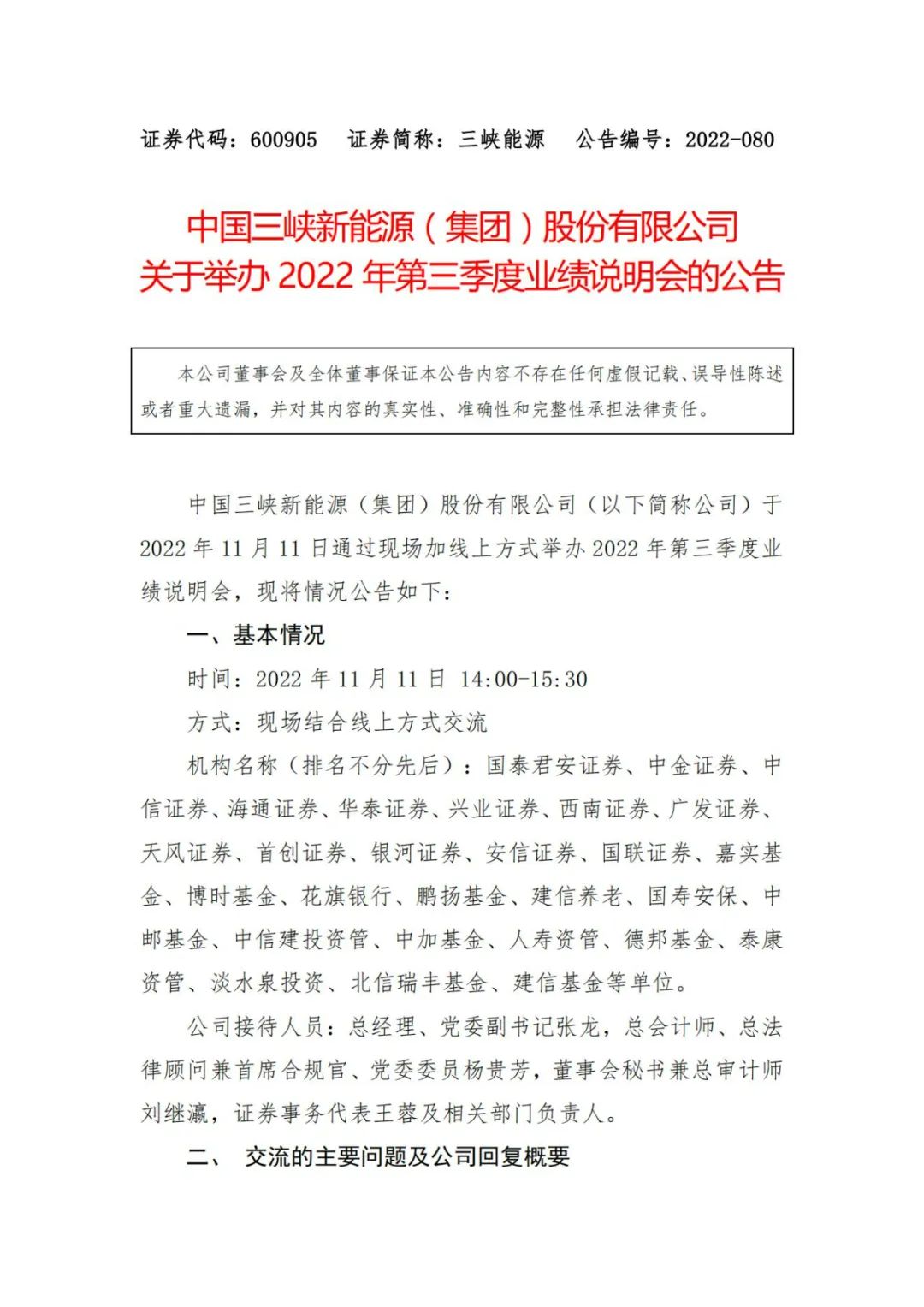

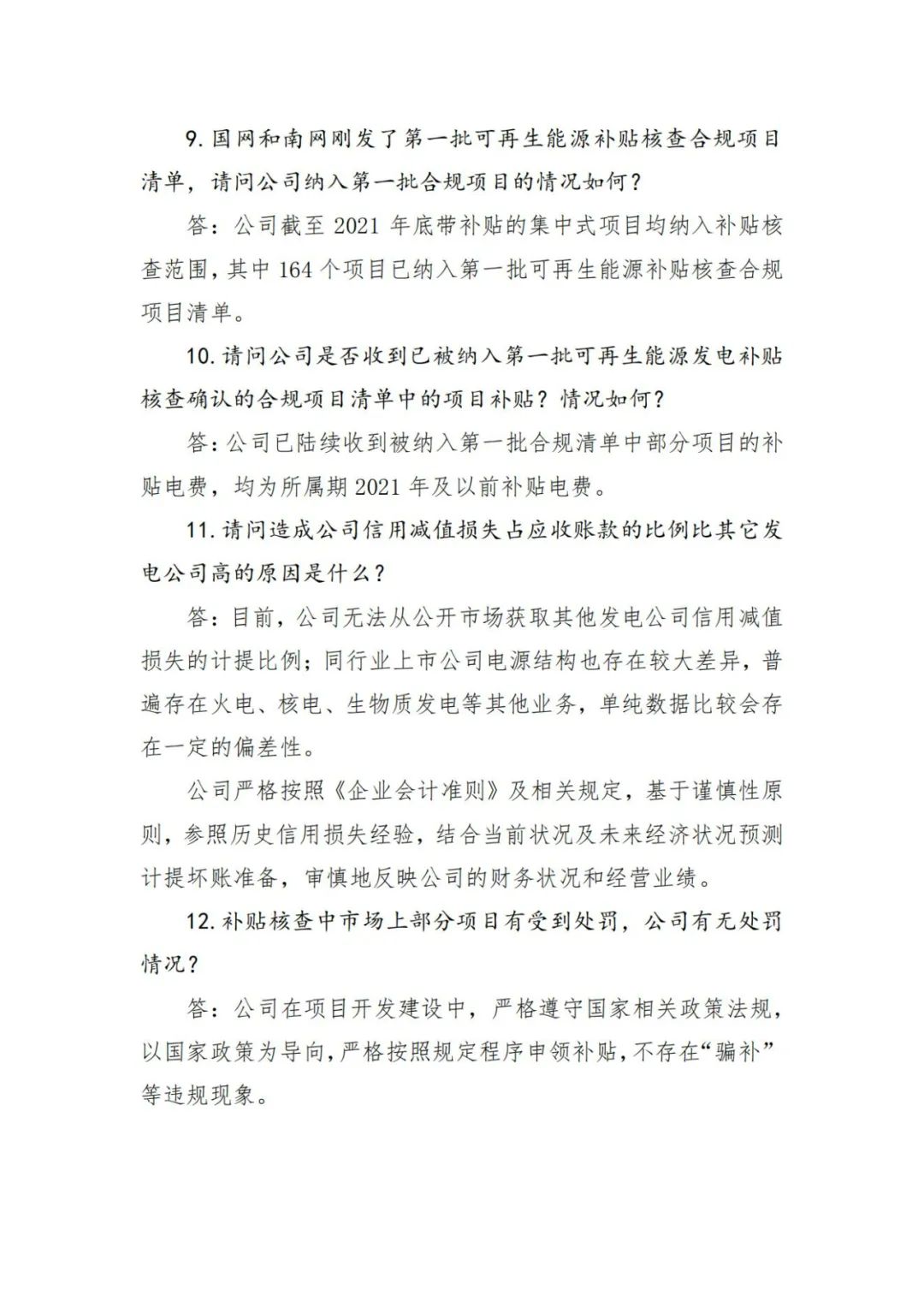

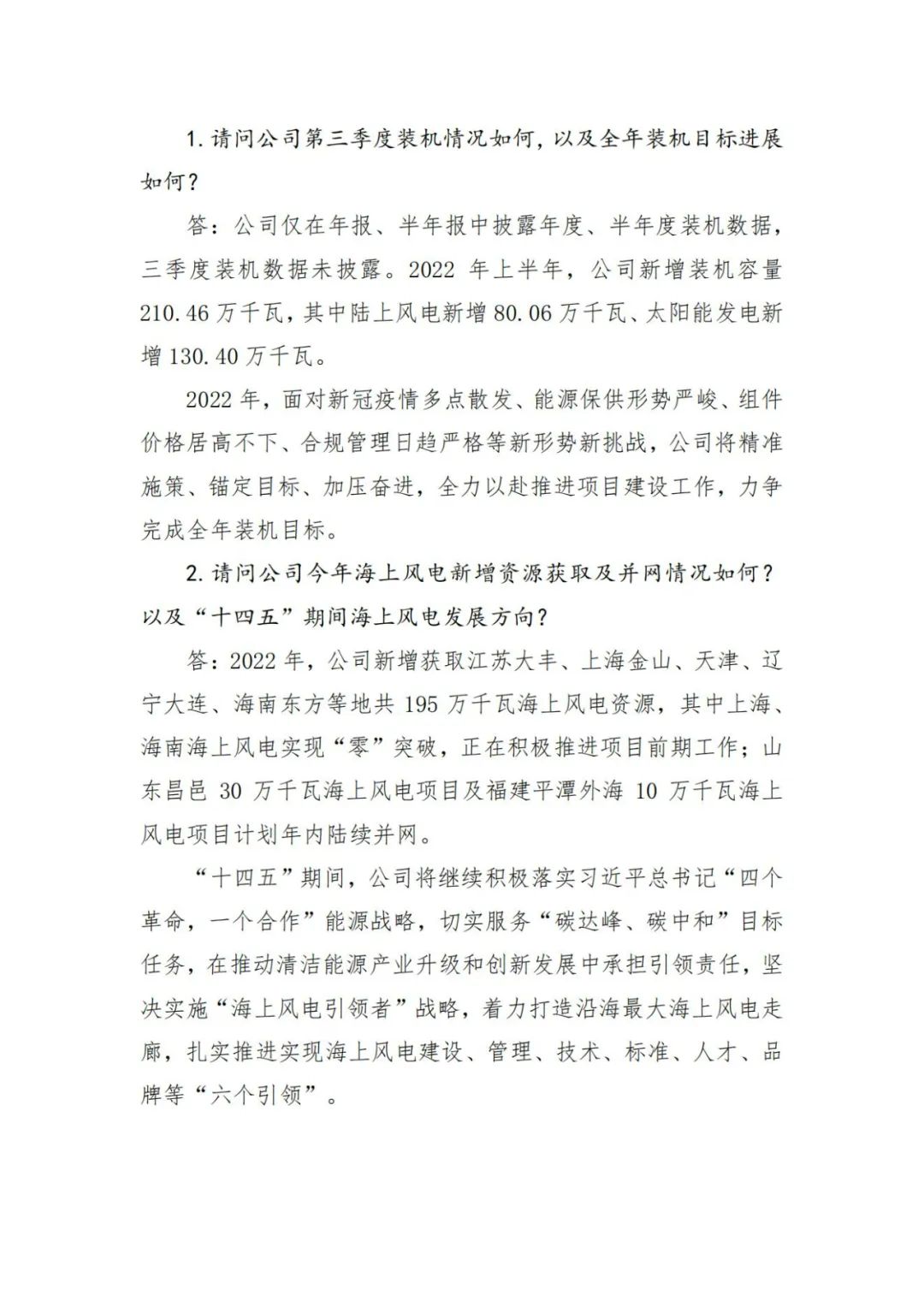

11月14日,三峽能源發布公告稱,公司于11月11日通過現場加線上方式舉辦了2022年第三季度業績說明會,其2022年上半年新增裝機容量210.46萬千瓦,其中陸上風電新增80.06萬千瓦、太陽能發電新增130.40萬千瓦。


在提及對于光伏組件采購及建設情況時,三峽能源表示,2022年光伏組件價格始終維持在較高水平,組件采購均價為1.9-2元/W,目前組件價格仍在高位,結合最新集采報價,仍有2元/W以上報價出現。按照當前組件價格大規模進行組件供貨安裝,部分項目面臨超概風險、收益率收緊,對光伏項目建設進度、IRR造成一定影響。


目前受波動、手續延滯、組件高價、送出工程建設滯后等眾多難題轄制,預計年底光伏項目大規模施工難度較大,特別是大規模進行組件安裝的可能性很小,大基地項目沒有強制性開工要求。公司積極指導各項目單位通過采取調整建設節奏的措施來應對組件價格上漲,同時積極對接政府、國網單位,重點監測光伏組件原材料價格走勢,協調各設備廠家提升技術升級和產品迭代降低組件價格等。

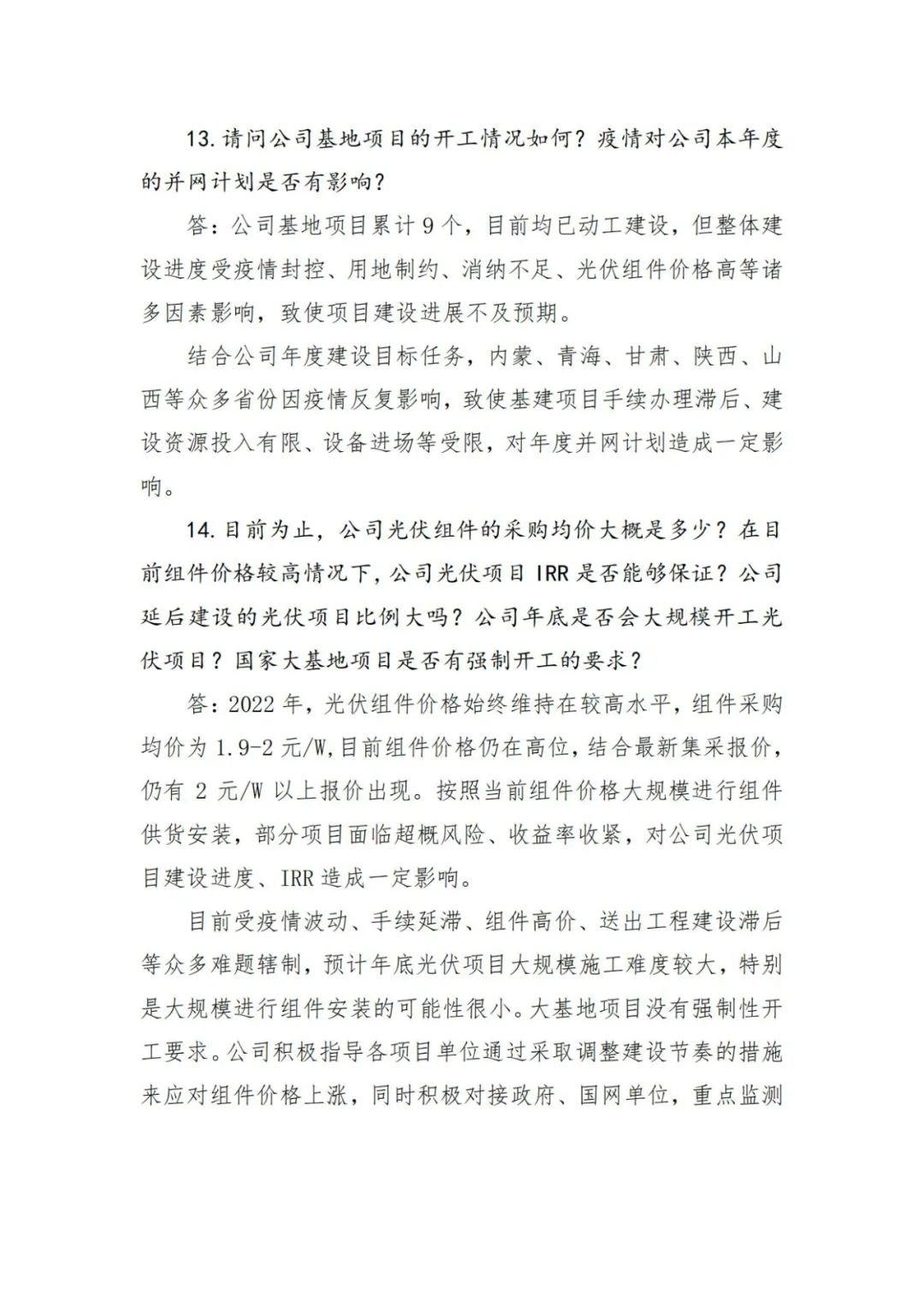

對于基地項目的開工及并網情況,三峽能源表示,公司基地項目累計9個,目前均已動工建設,但整體建設進度受封控、用地制約、消納不足、光伏組件價格高等諸多因素影響,致使項目建設進展不及預期。結合公司年度建設目標任務,內蒙、青海、甘肅、陜西、山西等眾多省份因反復影響,致使基建項目手續辦理滯后、建設資源投入有限、設備進場等受限,對年度并網計劃造成一定影響。
