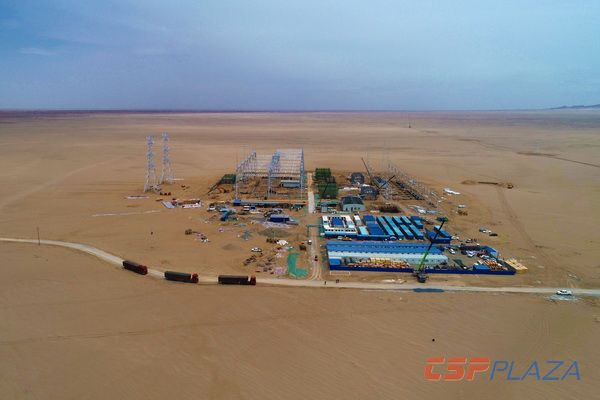

9月22日,青海330千伏柏林Ⅰ線、墾伯Ⅰ線順利投運,標志著由陜西送變電工程有限公司負責施工的青海海西烏圖美仁330千伏匯集站輸變電工程并網運行,為烏圖美仁光伏光熱園區清潔能源的送出打通了傳輸通道。
青海海西烏圖美仁330千伏匯集站輸變電工程是格爾木烏圖美仁光伏光熱園區項目配套工程,800千伏青豫直流特高壓工程配套新能源送出工程,是國家“十三五”期間大力推動太陽能熱發電示范項目及青海省創建清潔能源示范項目,是國家西部開發建設重點項目之一。該項目充分利用荒漠化土地及充足的光熱資源優勢,以建設探索和帶動發展并重的開發策略,大力推動光熱及光伏發電的集中化開發,為荒漠提供廣闊前景。
烏圖美仁匯集站位于光伏光熱園區內,距離北側S303省道3.3千米,距離西側拉陵灶火河2.5千米。工程本期新建360兆伏安主變壓器2臺,每臺主變配裝2×±45兆乏動態無功補償設備。本期330千伏出線2回,110千伏出線10回。
3月中旬,疫情形勢正嚴峻,陜西送變電土建專業施工人員逆行進場,在一片無人的沙漠里開始勘測、放線。起初臨建未建,附近僅有的幾家食堂和商店都因疫情關閉,幾名先鋒人員每天往返六個小時,在風沙里口干舌燥、忍饑挨餓。在及其嚴峻的環境下推進工程破土動工。4月中旬,變電專業進場,活動板房組成的生活辦公區在沙漠里不斷完善,基本滿足了施工人員的生活工作條件。

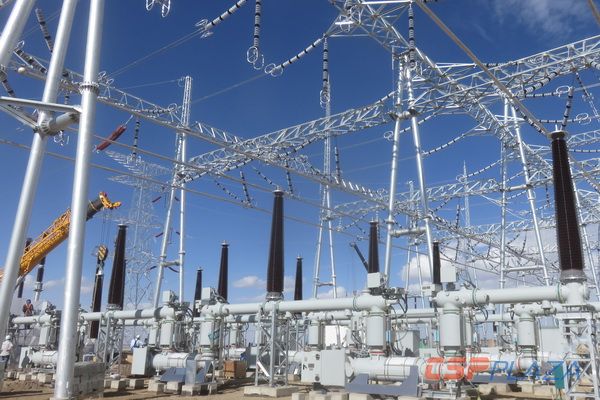

本工程330千伏配電裝置采用戶外懸吊式管母、HGIS三列式布置,110千伏配電裝置采用戶外支撐式管母、HGIS雙列布置,主變壓器及35千伏配電裝置也均為戶外布置。沙塵暴頻繁肆虐的環境下,戶外施工的每個環節都受到影響。盡管環境惡劣,陜西送變電工程質量管理仍然遵循高起點、高標準的管理思路。強化過程控制,嚴格執行質量通病防治措施。變壓器安裝嚴格遵守有風沙不開蓋的原則進行施工,保證器身內不受風沙污染。HGIS安裝過程中采用多層、360度防塵防沙圍擋應對日常天氣,嚴重沙塵天氣時封閉各法蘭面,停止作業,保證了HGIS設備的安裝質量。
9月22日,330千伏烏圖美仁匯集站通過π接330千伏林墾Ⅰ線(那林格變電站至農墾變電站)并網運行。并網調度名為330千伏伯力變電站。與主網連接的兩條330千伏線路即為柏林Ⅰ線、墾伯Ⅰ線。
烏圖美仁光伏光熱園區規劃有2000兆瓦光熱發電和2000兆瓦光伏發電裝置及綜合服務區,包括輸電走廊、天燃?xì)夤芫W(wǎng)、防洪、生態環境保護等設施。規劃面積260平方千米,園區總投資約788億元。建成后,新能源年發電約98億千瓦時,與相同的火電相比,每年可節約標準煤416萬噸。烏圖美仁匯集站的投運為園區清潔能源打開了向外輸出的通道。
