6月2日,國家能源局華北監管局官方網站發布了申請延長并網調試時間項目公示,根據公告內容,共有20個符合條件的項目進行公示,公示期為6月3日至9日。公告指出,項目在公示期間可并網運行,請抓緊辦理電力業務許可證。
而附件《關于延長受新冠疫情影響的新建風電光伏項目并網調試時間的通知(華北監能市場【2020】101號)》文件指出,京津唐電網、河北南部電網、蒙西電網調度范圍內, 首臺機組于 2019年 12月 1日至 2020年2月29日期間內并網, 確因受疫情影響不能完成并網調試工作的風電、光伏項目,在國家能源局《關于貫徹落實“放管服”改革精神 優化電力業務 許可管理有關事項的通知》(國能發資質〔2020〕22號)規定 的“并網后6個月內取得電力業務許可證”的基礎上,可申請延長并網調試時間 60天。
文件指出,“上述時間以外并網且目前尚未取得電力業務許可證的風電、光伏項目仍執行國家能源局6個月的取證時限。”
記者咨詢業內人士得知,本次延長“并網調試”時間,與業內期盼的光伏競價項目延長并網時間不同,同樣不涉及保電價。

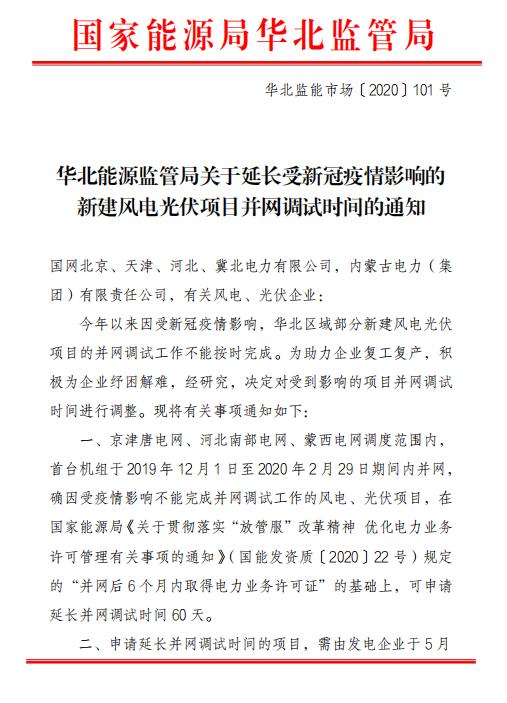

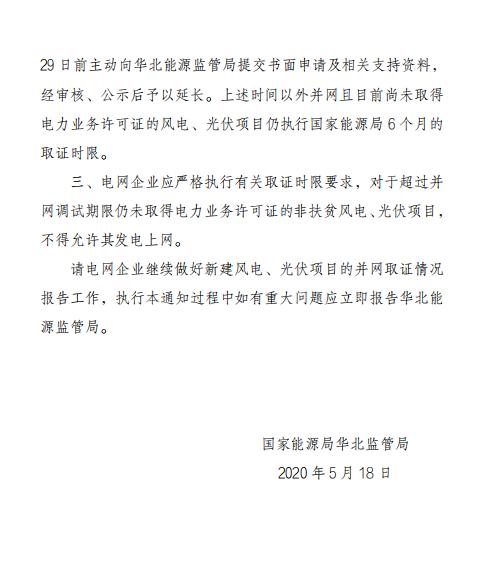

以下為通知原文:
