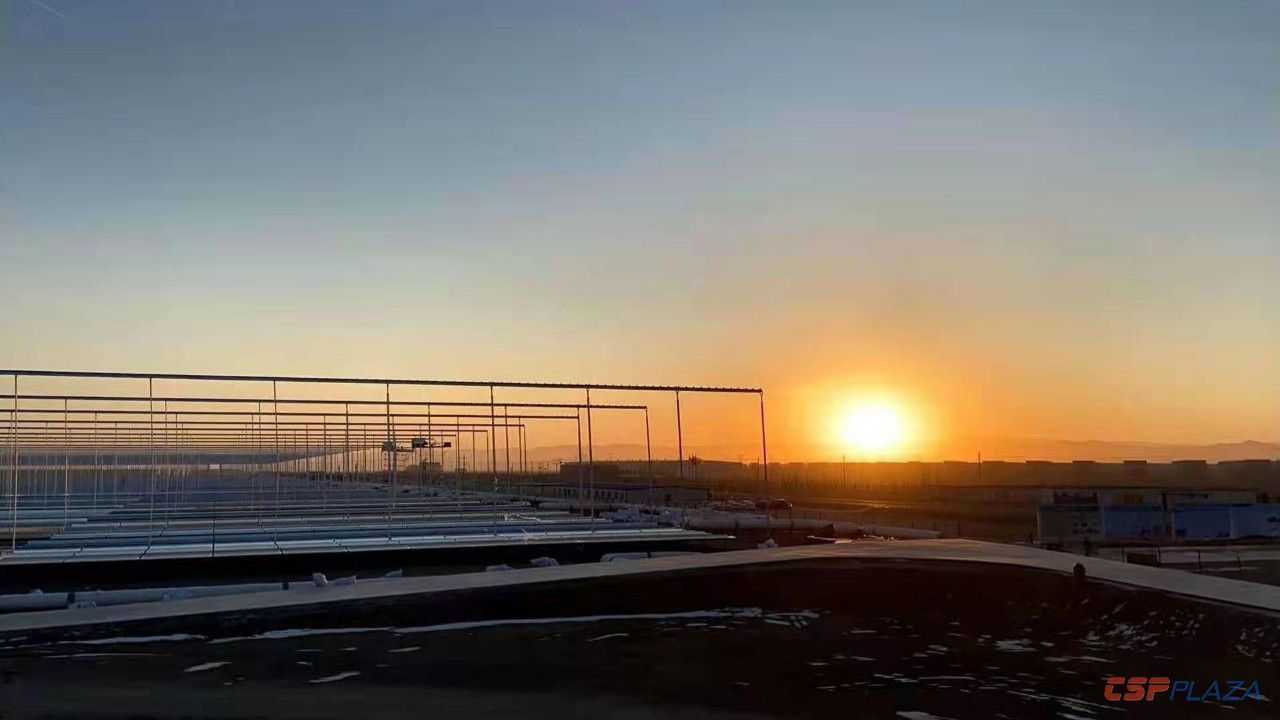

2019年12月31日17時50分,蘭州大成敦煌50MW熔鹽線性菲涅爾式光熱電站首次并網發電成功,機組各系統運行狀態良好、參數平穩。
項目自2018年6月29日全面開建以來,全體參建人員攻堅克難,通過周密的項目計劃管理和各參建單位的不懈努力,經過蘭州大成敦煌項目運維團隊的精心組織,在國網甘肅省電力公司下達調度調令后,于2019年12月31日17時50分成功并網發電。
在此向敦煌大成聚光熱電有限公司全體員工,敦煌項目全體管理人員、全體參建人員致以最熱烈的祝賀和最誠摯的感謝!值此2020年新年到來之際,衷心祝愿項目全體參建人員及家人新年快樂,祝敦煌項目2020年繼續創造輝煌!
蘭州大成敦煌50MW熔鹽線性菲涅爾式光熱發電示范項目于2016年9月成功入選我國首批光熱發電示范項目,項目位于甘肅省敦煌市七里鎮光電產業園區,規劃裝機容量50MW。該項目采用蘭州大成具有自主知識產權的線性菲涅爾聚光集熱技術,并采用熔鹽作為集熱、傳熱和儲熱的統一介質,儲熱時長15小時,具備24小時持續發電能力。項目EPC總包方為中國電建集團中南勘測設計研究院有限公司,項目融資方為中國電建集團租賃有限公司、中國農業發展銀行敦煌市支行及甘肅省金融控股集團。
項目建設的關鍵節點還有:2019年4月15日集熱島先期運行系統建成;2019年6月5日集熱島先期系統連續帶鹽高溫運行測試成功;2019年9月26日完成汽輪機扣缸工作;2019年10月29日第一臺熱罐熔鹽泵順利吊裝就位;2019年11月6日項目倒送廠用電一次成功;2019年12月29日汽輪機一次沖轉定速成功。
注:文章轉載自蘭州大成科技股份有限公司。
