據魯能青海新能源公司方面消息,魯能海西州多能互補集成優化示范工程光熱項目的定日鏡單體調試工作正在穩步推進,本項目共有4400面定日鏡,目前已完成定日鏡單體調試500多面。

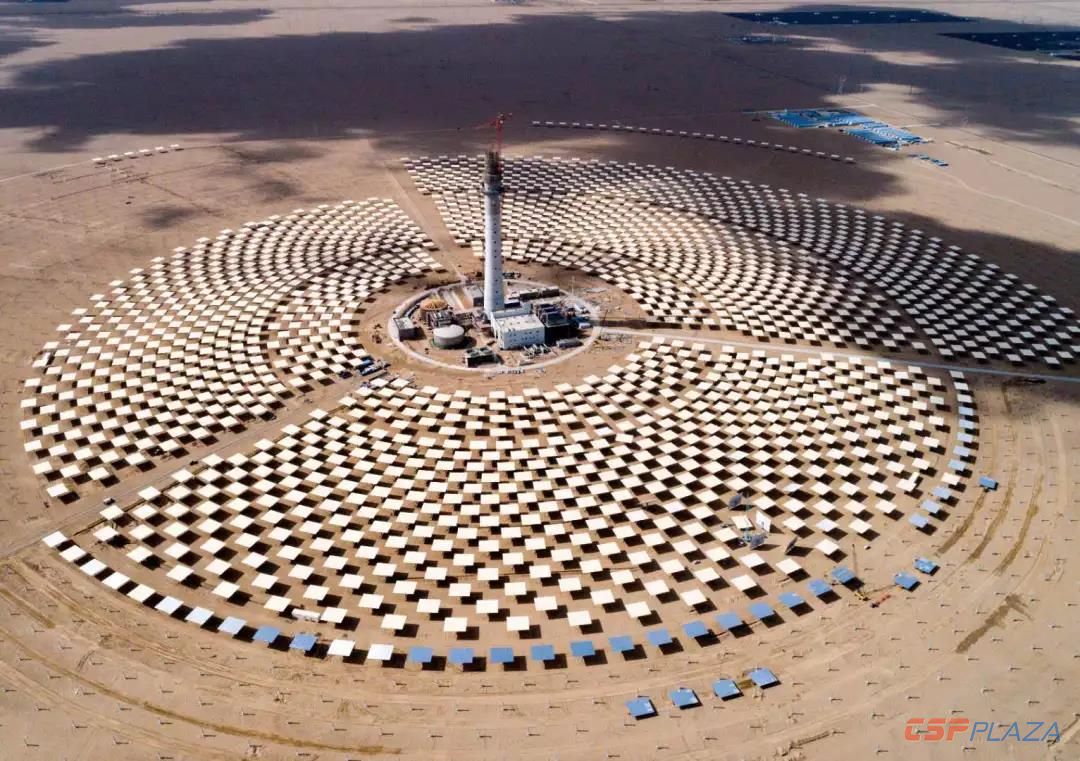

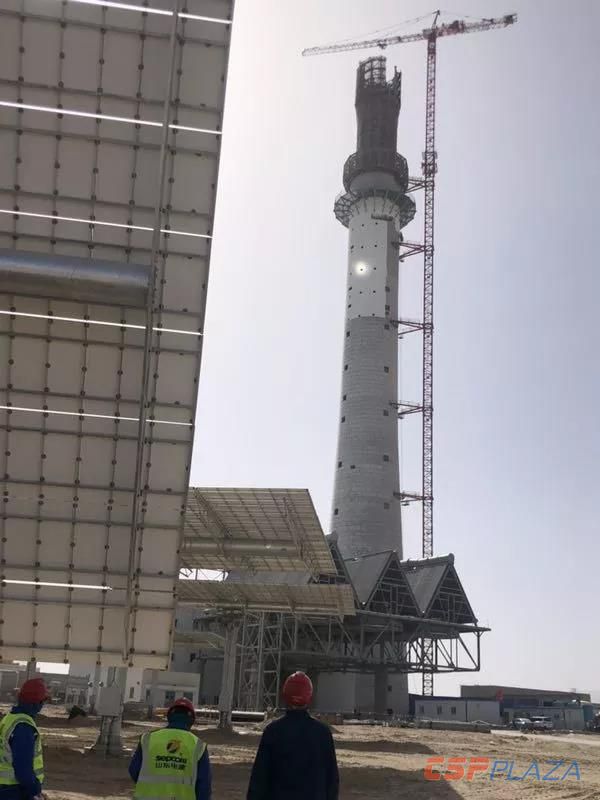

在項目現場,隨著調試人員在電腦上手動操作PLC控制系統,一面138平米,重約3.4噸的定日鏡在液壓裝置的驅動下開始沿水平、垂直方向轉動,并將太陽光聚焦到吸熱塔靶標點上。
自4月中旬鏡場調試工作開展以來,魯能青海新能源公司工程建設部現場管理人員及時與施工單位溝通,加大調試人員投入,加班加點,堅守一線,克服風沙和蚊蟲的惡劣環境,保證項目調試工作有序推進。

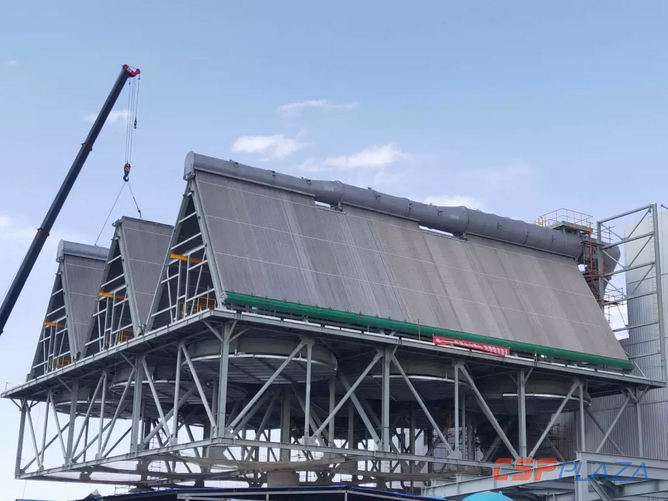

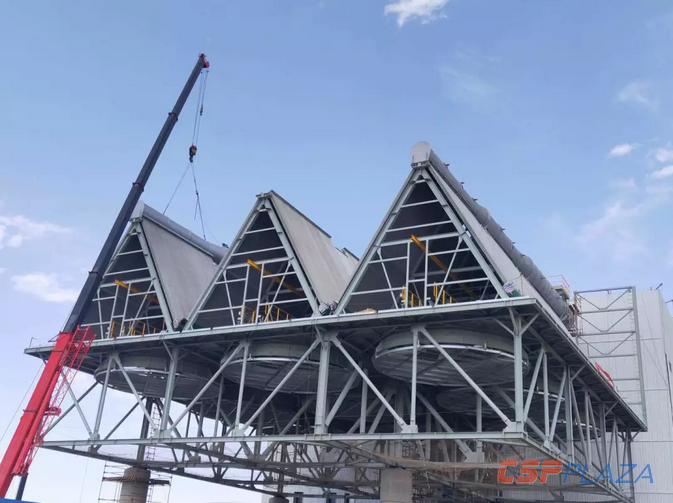

此外,項目空冷島鋼結構及冷卻管束已于5月15日吊裝完成。
魯能青海新能源公司方面表示,下一步,工程建設部將嚴格落實國家電網公司、集團公司安全生產工作部署,以高度負責的政治站位,加強精益管理,狠抓現場安全施工管理,把安全工作時刻抓在手上,持續夯實安全生產“三基”建設,做到安全風險可控、在控,確保工程建設安全穩定進行。
魯能海西州50MW塔式光熱發電項目是魯能海西格爾木多能互示范工程項目的關鍵項目,該項目占地約6400畝,采用塔式熔鹽太陽能熱發電技術,新建1套聚光集熱系統、1套儲熱和蒸汽發生系統、1套高溫高壓再熱純凝汽輪發電機系統以及其他輔助設施。項目EPC總承包方為CSPPLAZA平臺會員單位——中國電建山東電力建設第三工程有限公司。項目計劃于2019年6月投入運營。
注:本文轉自魯能青海新能源公司。
