來源:山東電建三公司 | 0評論 | 4663查看 | 2018-03-15 16:19:00

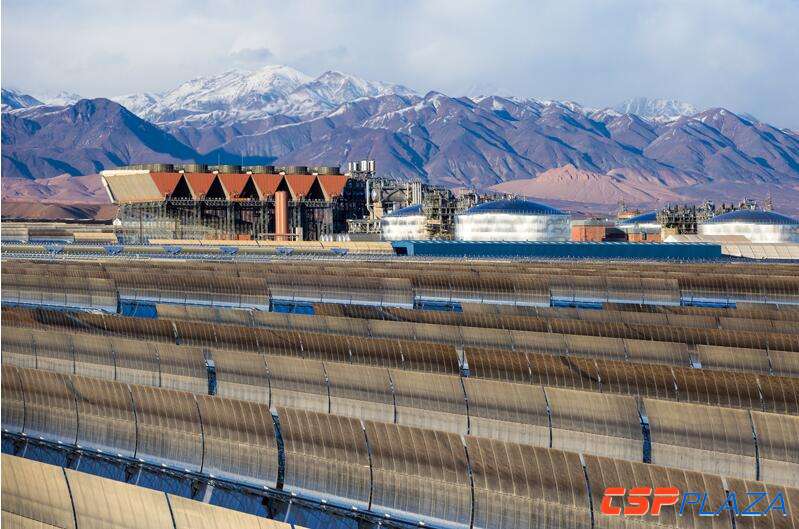

摩洛哥時間2018年3月13日00:00,摩洛哥努奧二期光熱項目順利完成機組十天可靠性運行,標志著項目又一重要工程節點圓滿完成??煽啃赃\(yùn)行期間,機組運行良好,太陽能利用效率大于80%,各項性能指標均到達了合同要求。
可靠性運行期間機組要完成各項指標的驗證試驗。合同規定可靠性運行期間,機組跳閘到重新并網時間小于等于45分鐘且機組跳閘次數小于2次,實際運行過程中,機組跳閘次數為零;合同規定10天總累計發電量大于等于太陽總輻射能量模型計算值的80%以上,機組實際10天總累計發電量達到太陽總輻射能量模型計算值的87%。
同時,機組還在可靠性運行期間完成了滿負荷試驗等性能試驗,所有試驗均一次通過,指標優良。可靠性運行的順利完成向各方充分展現了設備良好的性能和可靠過硬的施工及安裝質量。
