中控太陽能德令哈50MW塔式熔鹽光熱發電項目正式復工
來源:CSPPLAZA光熱發電網 | 0評論 | 7583查看 | 2018-03-07 18:55:00
       CSPPLAZA光熱發電網訊:3月5日,由浙江中控太陽能技術有限公司負責建設的中控太陽能德令哈50MW塔式熔鹽光熱發電項目已正式復工,預計將在2018年底如期建成投產。

  該項目于2016年10月啟動建設,2017年3月正式開始現場施工。截至到目前,項目已完成聚光集熱系統和儲、換熱系統施工圖設計,及發電系統土建專業施工圖設計;定日鏡安裝已完成5600多套,吸熱塔施工至73.5米;換熱系統土建工程、儲罐基礎、主廠房基礎和汽輪機基座工程的施工均已完成,已開始儲罐罐體的安裝。

  同時,該項目已完成鏡場、吸熱系統、儲罐、換熱器、汽輪發電機組、空冷系統、熔鹽系統相關設備、發電系統電氣相關設備和化水系統等設備的采購。

  由于冬季嚴寒,戈壁灘的溫度降至零下20余度,為確保工程質量,項目土建施工于2017年11月中旬暫停,安裝工程于2018年1月22日暫停。經過冬歇期后,已于2018年3月5日正式恢復施工。

  該項目將按既定計劃于2018年6月完成吸熱塔施工及全廠土建工程施工;2018年8月完成廠用電系統受電和鏡場安裝;2018年10月中旬完成全廠安裝工程;2018年12月完成整套啟動試運,實現并網發電。

  圖:生產中的定日鏡鏡體組裝生產線

  圖:定日鏡安裝已完成5600余套

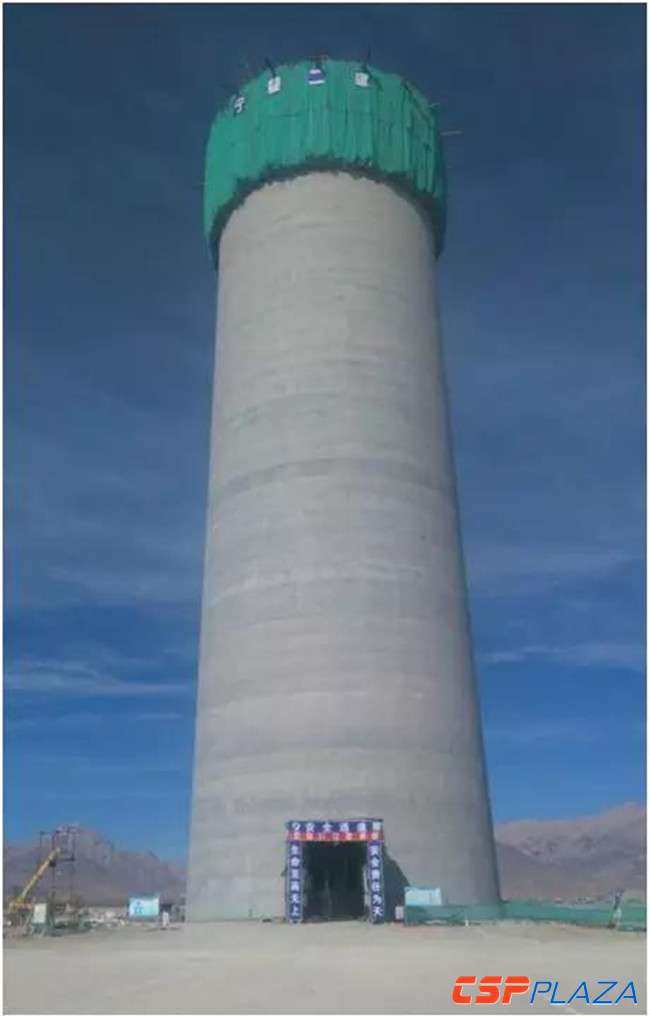

  圖:吸熱塔施工已至73.5米

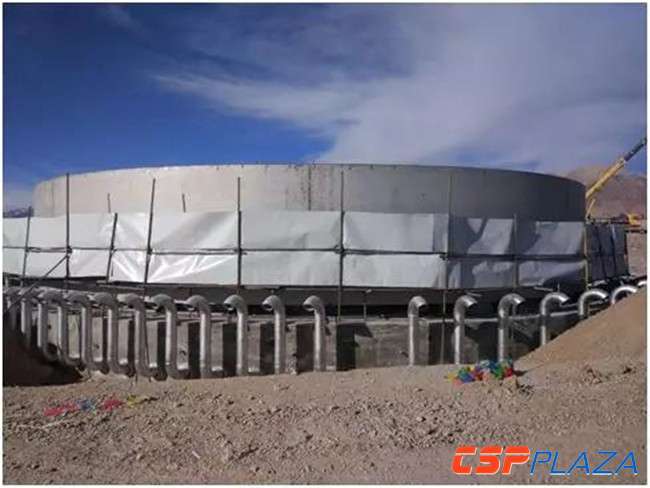

  圖:熔鹽儲罐安裝現場

關于中控太陽能德令哈50MW塔式熔鹽光熱發電項目:

中控太陽能德令哈50MW光熱發電項目是國家首批光熱示范項目之一,采用塔式熔鹽技術。項目位于青海省海西州德令哈市,裝機容量50MW,配置7小時儲熱系統,設計年發電量1.46億度。該項目包含27135臺20平方的定日鏡,熔鹽工作溫度為290℃-565℃,主蒸汽參數為540℃/13.2MPa。
