“進入12月后,這里的最低氣溫接近-30℃,個別時間的日最高氣溫也只在3℃左右。每天0點到9點是最冷的時候?!?/div>
盡管項目地異常寒冷,但一批批施工、技術人員仍然奔波、堅守在建設的第一線,迎著寒風掀起冬季大干的熱潮。
“我們是從早上09:00工作到下午18:00,而攪拌站的設備、車輛06:00即開始啟動。”項目經理竇蘭生介紹說。

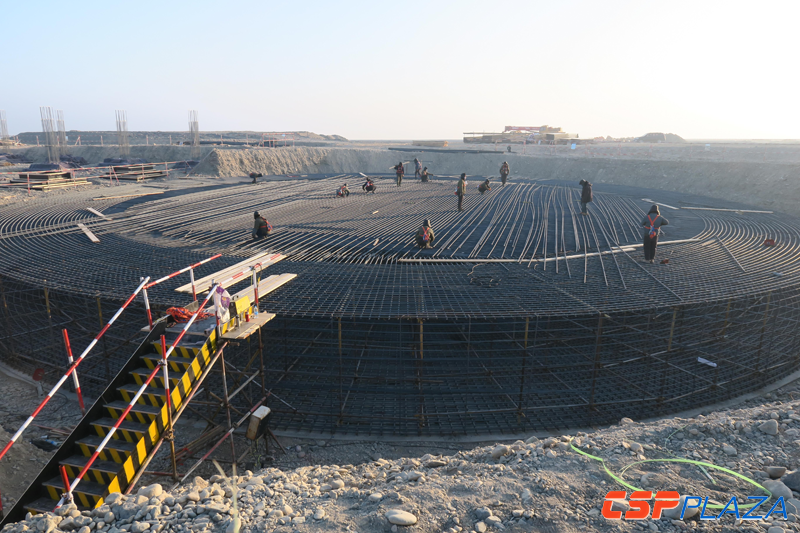

圖:深圳金釩阿克塞50MW槽式熔鹽光熱電站建設現場
而金釩阿克塞項目只是今冬中國光熱示范項目大干的一個縮影。據了解,在青海、內蒙、新疆等地,近10個光熱項目都在積極推進建設進程。

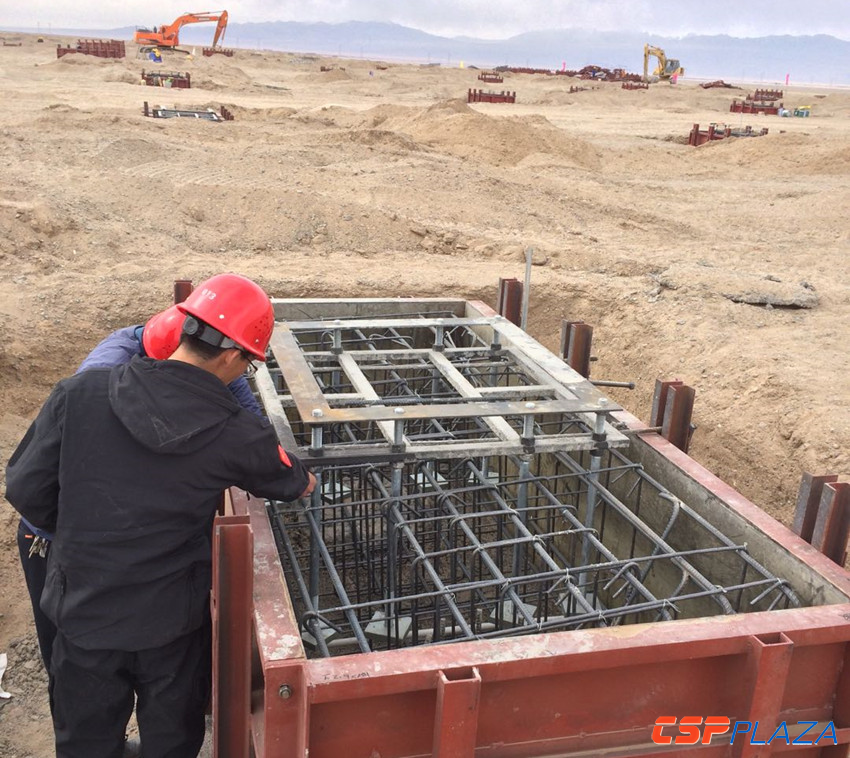

圖:中電工程哈密50MW熔鹽塔式光熱示范項目吸熱塔基礎施工現場

圖:中廣核德令哈50MW槽式項目建設現場
冬季施工不利因素眾多 為何迎難而上?
因天氣寒冷,冬季施工往往會帶來諸多的困難和挑戰,包括施工成本上漲,施工難度增加,對施工人員身心素質的兩重嚴苛考驗等等。
既然冬施的不利因素已如此明顯,為什么項目方還是選擇迎難而上,而不是避難就易靜待來年開春再動工呢?
“論事,決心而已/破釜沉舟能換秦關易楚/銜枚疾進當一騎絕塵/不然怎當光熱偉業。”阿克塞項目業主——天津濱海光熱發電投資有限公司董事長官景棟的寥寥數語道出了光熱人的魄力和勇氣。
之所以冬季不停工,就是為了保證施工不間斷,為明年的建設高峰爭取更多的施工時間,終極目標就是為了保證項目能夠盡快投運,爭取在明年年底實現并網發電。
例如,北京首航艾啟威節能技術有限公司的薛萬濤說道,為了確保首航敦煌項目部2017年年度施工計劃的執行——今年年內必須完成動力區主廠房汽機基座混凝土澆筑。經過積極協調,最終于2017年11月25日下午13:00至次日凌晨01:00歷時13個小時,順利完成600m3大體積混凝土的澆筑任務。
嚴寒成冬季施工“勁敵”
竇蘭生告訴記者,冬天施工的最大困難就是克服惡劣天氣因素的影響,保證施工質量?;炷恋酿B(yǎng)護則是冬施最棘手的一個問題。
歐陽良成補充道,混凝土的施工,需采取嚴格的保溫措施,搭建保溫棚,保證混凝土的入模溫度、澆罐混凝土前鋼筋、模板溫度、混凝土保養溫度都必需大于5度。這就要求每當澆筑完砼后都要保證及時搭保溫棚、生爐子,在大面積澆筑砼時,還要及時鋪薄膜、蓋被子、加電暖器等冬施措施。
另外,“混凝土需添加抗凍劑、速凝劑等輔助材料?;炷翑嚢枵疽残璨扇”卮胧?,對站場采取封閉措施,保持原料溫度在5度以上,并采用熱水攪拌?!?/div>
為此,金釩阿克塞項目為主廠房基礎施工搭建了1個40×60米的保溫暖棚,為儲罐基礎施工搭建了4個36×38米的保溫暖棚,為支架基礎承臺施工搭建了近千個保溫棚。

圖:金釩阿克塞項目主廠房基礎在進行混凝土養護
中廣核德令哈50MW槽式光熱示范項目的太陽島建設經理賀來銀對CSPPLAZA記者介紹道,“目前,時近冬至,德令哈地區的平均氣溫是零下15度到零度左右。我們每天早上八點半開始工作,下午六點半下班,個別班組為了重要節點會加班至晚上八九點鐘。“
他補充說,雖然已對相應的人員和機械給予了防寒措施,然而冬季施工時還是會出現多種多樣的挑戰。比如,在進行冬季管道水壓試驗時,一般地區這個時候是可以進行常溫水壓試驗的,但是德令哈這個地方不行,水注進管道兩三個小時就會結冰,此項目的管道容積又太大,使用防凍劑的話,會極大的增加施工成本,所以經過討論和審批,他們決定把管道試壓包縮小,把每個試壓包控制在50方左右,利用中午溫度高的時候,用5-8輛灑水車加壓快速注水,4臺升壓泵快速升壓,然后穩壓驗收后使用空壓機加壓排水,最終,此方案得以圓滿實施,也獲得了業主的一致好評。
光熱項目建設一線的堅守
除了施工難度增加外,冬施也給項目方和施工人員也帶來了不小的挑戰。
由于大部分光熱電站所在的西北地區,幾乎都是人煙稀少、缺水及干旱的高原、戈壁或沙漠地區,基本上不具備相應的市政配套設施。因此,所有的水、電、天然氣等都由建設單位自行負責建設,施工人員的生活用電則全部依靠柴油發電機來提供,這樣一來,用電及建設的成本都非常高。
因為項目地海拔高且缺氧,“熱水很難燒開、米飯很難煮熟”;“洗澡需要到縣城里,”“充滿電的手機帶到現場,不到一小時就會被‘凍’關機,”現場施工人員說道。
面對這種艱苦的施工條件及環境,阿克塞項目經理坦言,非本地區施工單位的施工人員來到現場后,都不能適應這樣的環境和條件,施工人員的工作效率難免有所下降,且人員的流動性比較大。
但所有接受采訪的項目施工方都表示,只有在遇到大風、沙塵或者大學等極端惡劣的天氣,才會暫停施工。
嚴寒之下,依然堅守在建設一線,保持高強度的工作,幾乎可以想象,只有中國的建設者才能有這樣的堅持。
一項目建設經理告訴CSPPLAZA記者,他每天的精神都是高度集中,每一根神經都緊繃著。到了晚上一閉眼,大腦還在高速運轉,逐條梳理第二天的工作安排。
“夏季的黃沙漫天,冬季的寒風似刀,套用一句海子的詩,這是雨水中一座荒涼的城?!敝袕V核項目的一施工人員不無感慨地說道。
“但越是這樣的環境,越能激發起我們工人的干勁,看著剛進場時的一片荒蕪,再到眼前的一排排集熱器拔地而起,像待檢閱的士兵一般整齊排列,這難道不是一種成就和驕傲么?”
