來源:CSPPLAZA光熱發電網 | 0評論 | 10523查看 | 2017-10-12 17:51:00
CSPPLAZA光熱發電網報道:日前,蘇州天沃科技股份有限公司(以下簡稱“天沃科技”)發布了《關于蘇州天沃科技股份有限公司非公開發行股票申請文件反饋意見之回復》(以下簡稱“回復”),就中國證監會反饋意見所提問題逐項進行了認真核查,并就問題進行了逐項回復。
據CSPPLAZA此前報道,天沃科技于3月17日發布2017年度非公開發行股票預案,擬非公開發行不超過1.47億股,募集資金總額不超過157,169萬元,扣除發行費用后用于投資建設、運營玉門鑫能50MW熔鹽塔式光熱發電項目。
上述所提回復中,天沃科技詳細披露了玉門鑫能50MW熔鹽塔式光熱發電項目的投資構成明細、最新建設進度、招投標進度(公布了相關主要建設單位、主要設備提供商和運營單位)、項目分步推進計劃以及擬募集的157,169萬元的詳細分配計劃。CSPPLAZA對此進行了整理匯總,以饗讀者:
一、項目具體投資數額安排明細
回復中顯示,本次募投項目總投資為179,012萬元,其中建設投資171,888萬元,建設期貸款利息6,624萬元,鋪底流動資金500萬元。
具體投資構成如下:

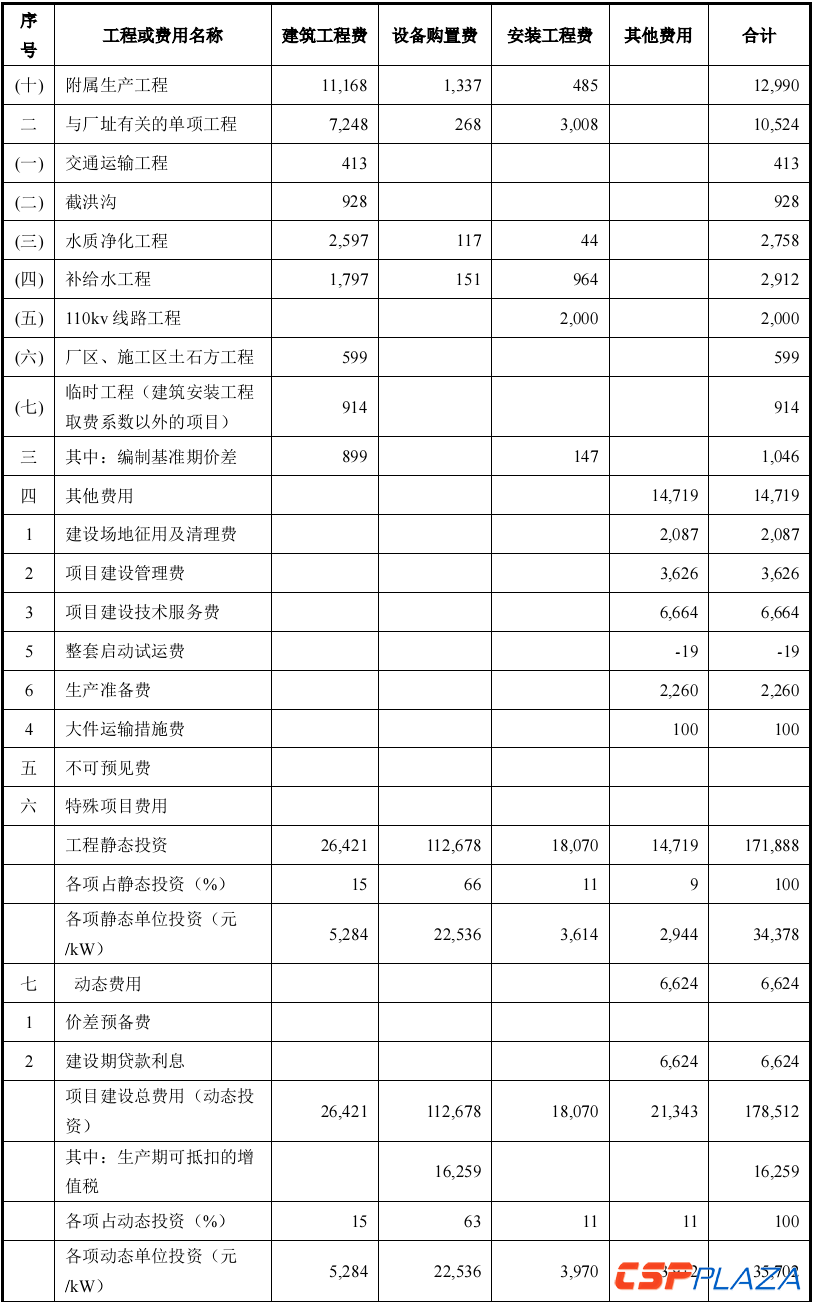

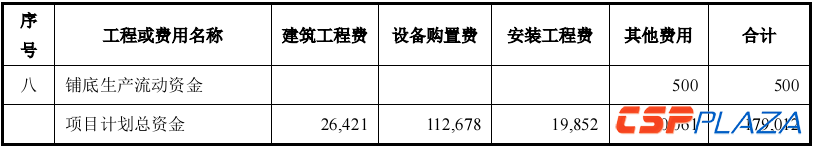

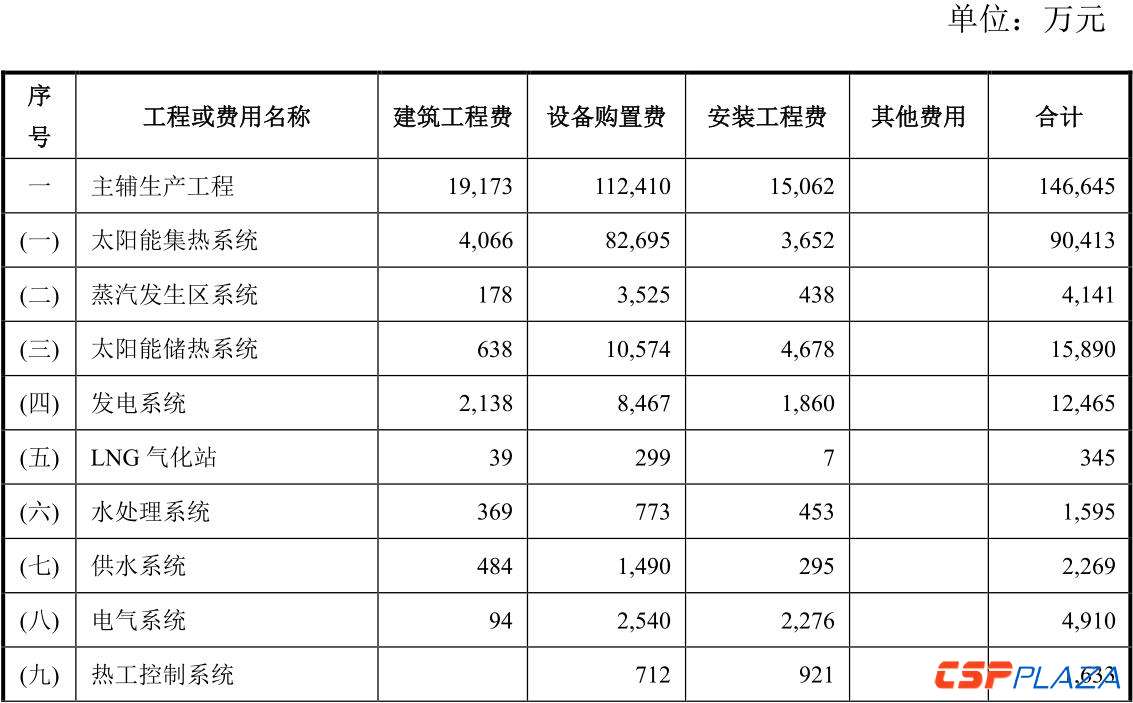

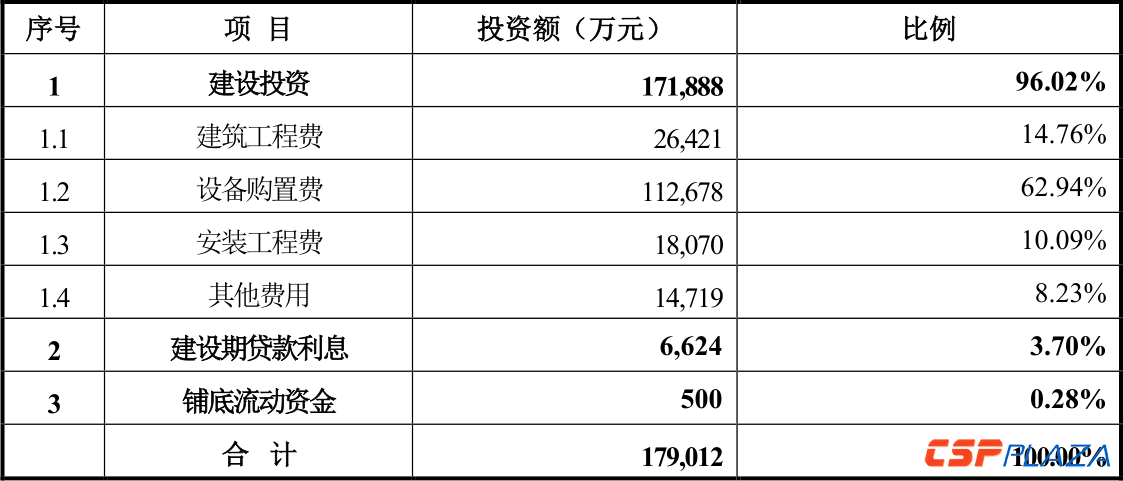

項目總投資具體明細如下:
二、項目建設的最新進展
1、審批手續辦理情況

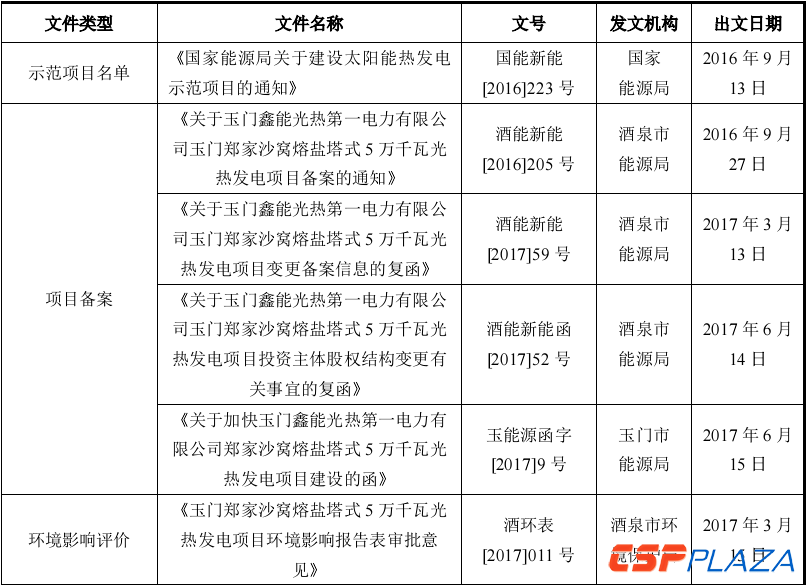

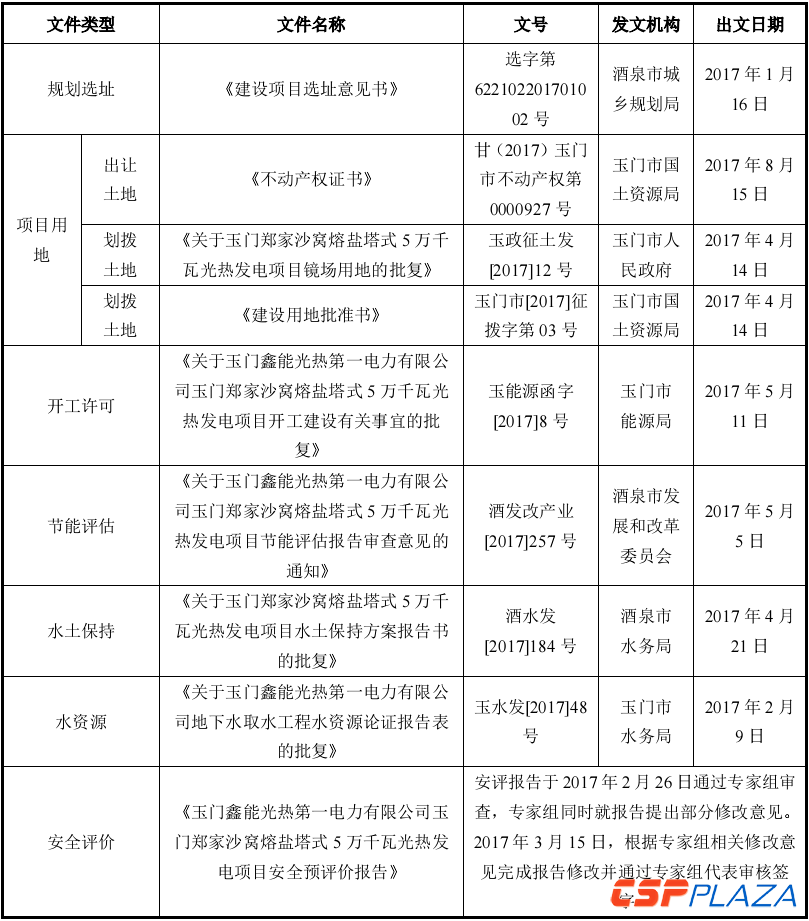

截至反饋意見回復出具日,此次募投項目已經取得項目開工所需全部行政審批手續,主要批復如下:
此外,電網接入批復已報請電網公司審批。
2、工程施工進展
2017年5月20日,總承包商中機電力成立玉門項目部;6月18日,玉門鑫能建設指揮部進駐項目現場開始項目建設管理。
當前工程進展情況如下:
?。?)臨建情況:中機電力玉門項目部、甘肅一建分包項目部進駐項目現場,開始臨建施工、場平施工,辦公室、生活區已經入駐。
(2)場平情況:已經完成全部15個模塊中心50米圓形場地平整、常規島區域平整、生活區域場地平整。
?。?)熱島建設情況:2017年7月18日標志項目里程碑節點的定日鏡二次反射塔1#模塊核心區域正式開挖;目前#1二次反射塔基礎完成35%,吸熱器基礎完成80%,緩沖罐基礎完成60%;#1模塊定日鏡已經開始安裝。
綜上,項目工程準備工作基本完成,已經開始熱島核心系統建設,當前進展順利。
3、招投標進展
據悉,玉門鑫能為玉門鑫能熔鹽塔式5萬千瓦光熱發電項目業主方,負責投資、建設、運營;中機電力為工程施工企業,主要從事電力工程EPC業務和工程設計及相關服務,主要服務包括為業主提供電力工程總承包、為電力工程項目提供設計服務等。

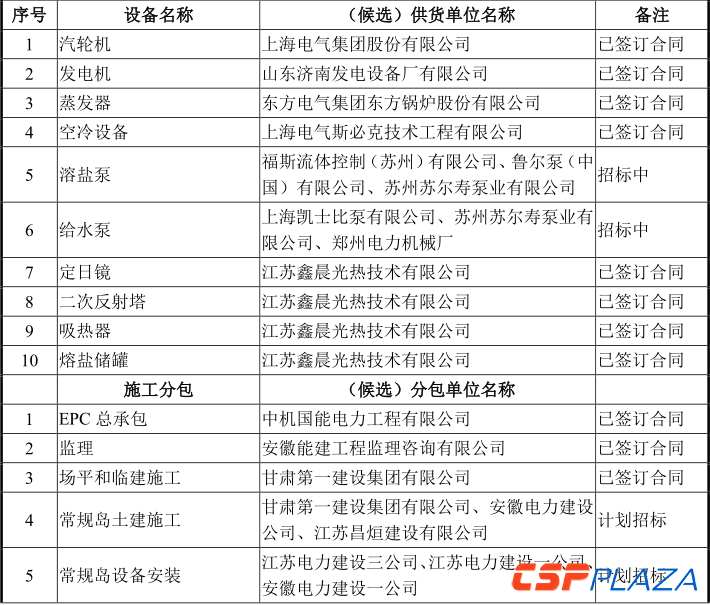

除此之外,項目實際主要建設方、主要設備提供方、運營方如下:
三、項目預計進度安排及募集資金的預計使用進度
1、項目預計進度安排
(1)2017年完成3個集熱系統模塊基礎工程建設、設備安裝;
?。?)2017年完成首個集熱系統模塊的調試工作;
?。?)2018年6月完成5個集熱系統模塊設備安裝、調整;
?。?)2018年8月30日完成全部15個集熱系統模塊定日鏡安裝;
(5)2018年9月15日完成儲熱系統安裝、調試;
(6)2018年11月1日發電機組整套啟動開始;
?。?)2018年11月15日機組首次并網;
?。?)2018年12月31日機組全部投運。
2、募集資金的預計使用進度

募投項目計劃實施進度安排如下:

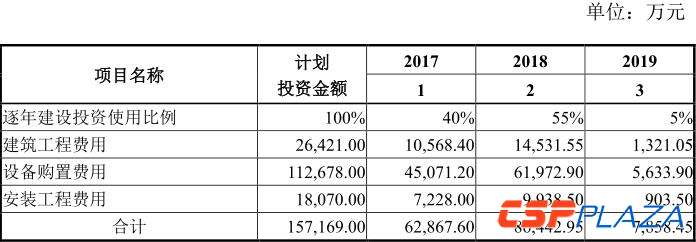

募集資金預計使用進度:
此外,公告還針對天沃科技以及項目公司玉門鑫能的經營狀況、財務狀況,項目相關技術公司的技術實力及項目整體技術風險,太陽能熱發電行業的發展前景等問題進行了詳細闡述,可下載公告原文了解詳情。
